Thi công xây dựng nhà 3 tầng 4x7m nhà Anh Trí ở Quận 6 cung cấp cho bạn những thông tin gì?
Đây là một ví dụ điển hình cho các gia đình sở hữu đất nhỏ – mặt tiền hẹp, nhưng vẫn muốn xây dựng một ngôi nhà đầy đủ công năng, bền vững và tiết kiệm chi phí tại TP.HCM.
Bài viết chia sẻ toàn bộ quá trình thi công thực tế từ lễ cúng khởi công, ép cọc – đào móng, xây thô, hoàn thiện đến bàn giao nhà. Công trình được trực tiếp thiết kế và thi công trọn gói bởi Việt Quang Group, giúp gia chủ kiểm soát tốt tiến độ, chất lượng và ngân sách.
Thông tin công trình xây nhà Anh Trí – Quận 6
- Chủ đầu tư: Ông Phạm Quốc Trí
- Địa chỉ: Đường Tân Hòa Đông, Phường 14, Quận 6, TP.HCM
- Quy mô: Nhà phố 3 tầng
- Diện tích đất: 4 x 7m
- Dịch vụ: Xây nhà phố trọn gói
- Thiết kế & thi công: Việt Quang Group
Bố trí công năng nhà 3 tầng 4x7m cho gia đình 5 thành viên
Với diện tích nhỏ gọn nhưng yêu cầu sử dụng cao, kiến trúc sư Việt Quang Group đã đưa ra phương án bố trí tối ưu, đáp ứng đầy đủ nhu cầu sinh hoạt cho gia đình 5 người:
- Tầng 1: Phòng khách, phòng bếp, 01 WC
- Tầng 2: 02 phòng ngủ, 01 WC
- Tầng 3: 02 phòng ngủ, 01 WC
Cách tổ chức không gian theo chiều cao, hạn chế hành lang thừa giúp ngôi nhà thoáng – sáng – sử dụng hiệu quả từng mét vuông.

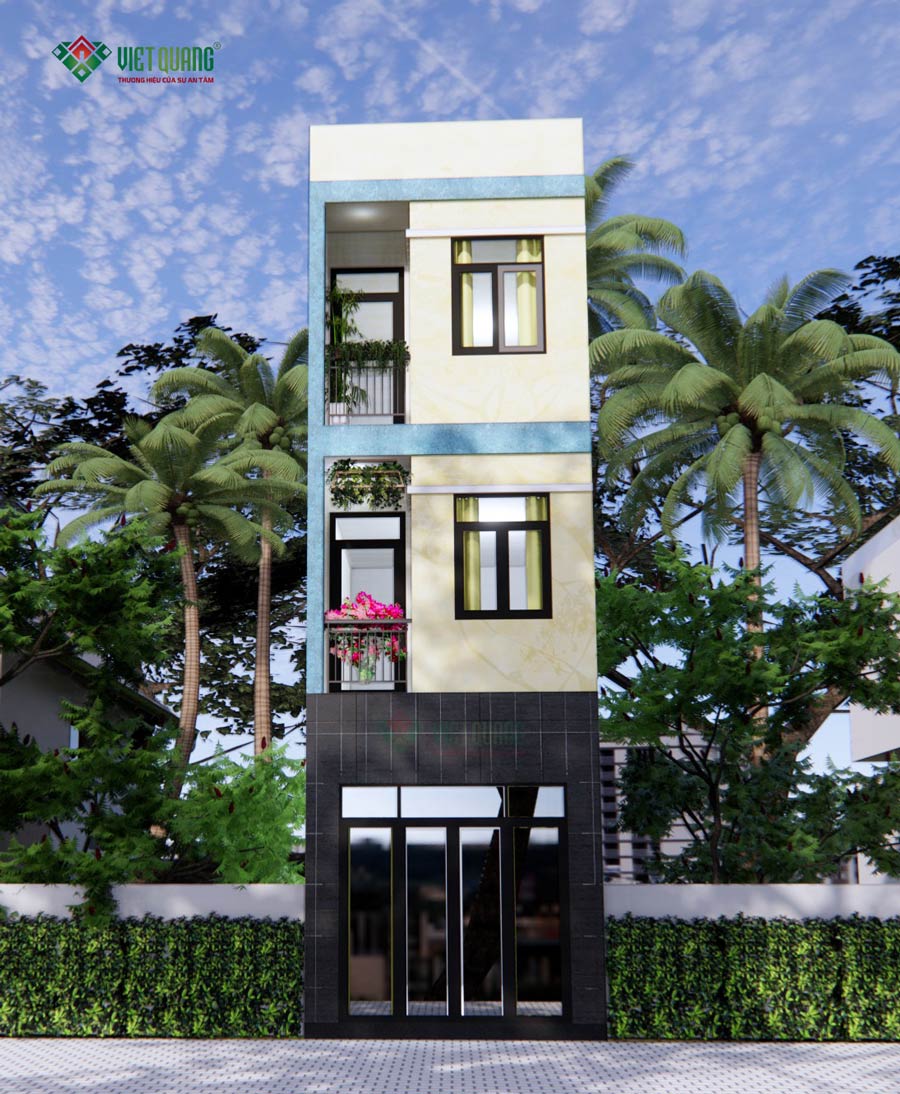

Phối cảnh 3D mặt tiền nhà phố 3 tầng Anh Trí
Mặt tiền nhà được thiết kế theo phong cách hiện đại, tối giản, sử dụng mảng màu xanh dương – vàng nhạt tạo cảm giác tươi mới, trẻ trung. Ban công được bố trí bằng bề rộng cửa phòng, vừa giúp lấy sáng tự nhiên tốt hơn, tăng lưu thông không khí, không làm giảm diện tích phòng ngủ, tiết kiệm chi phí thi công
Quá trình thi công xây dựng nhà 3 tầng 4x7m tại Quận 6
1. Thi công móng nhà

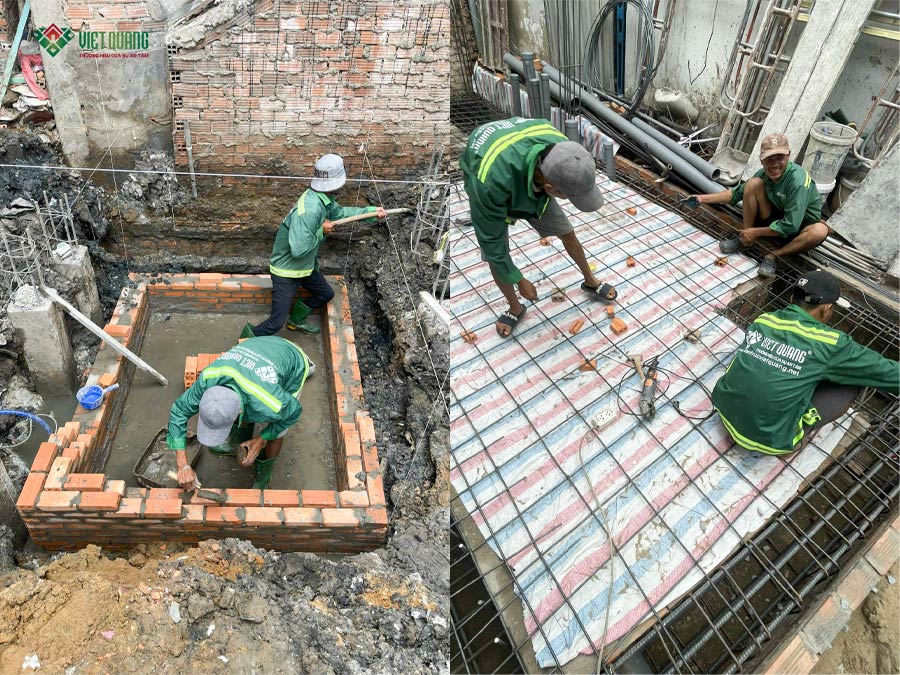

Do đặc thù nền đất mềm tại Quận 6, đội ngũ kỹ sư lựa chọn móng cọc nhằm đảm bảo khả năng chịu tải cho nhà 3 tầng, hạn chế lún, nứt về lâu dài, tối ưu chi phí so với các giải pháp móng lớn hơn

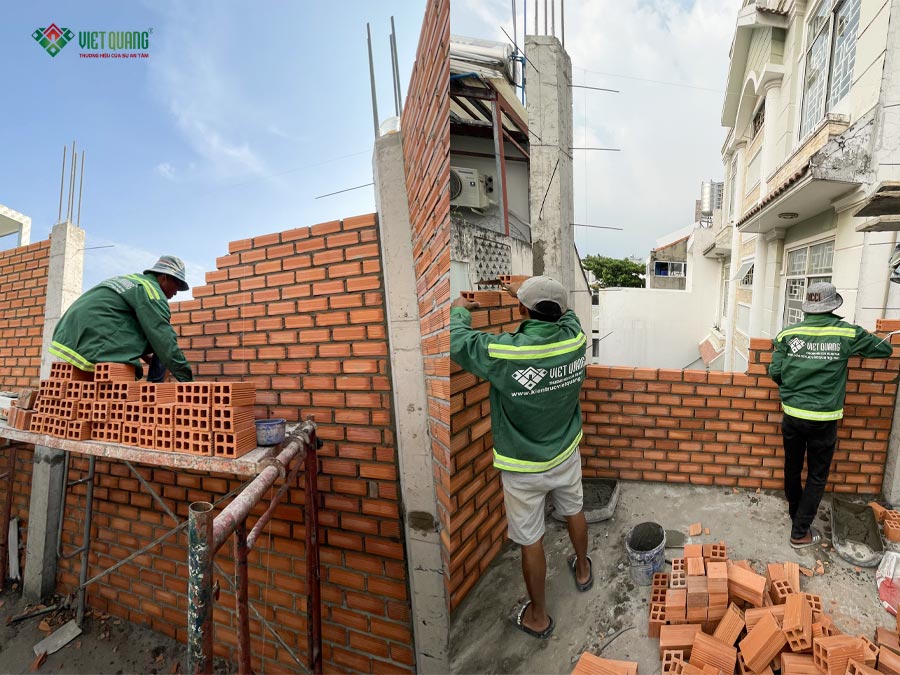

2. Thi công tầng 1

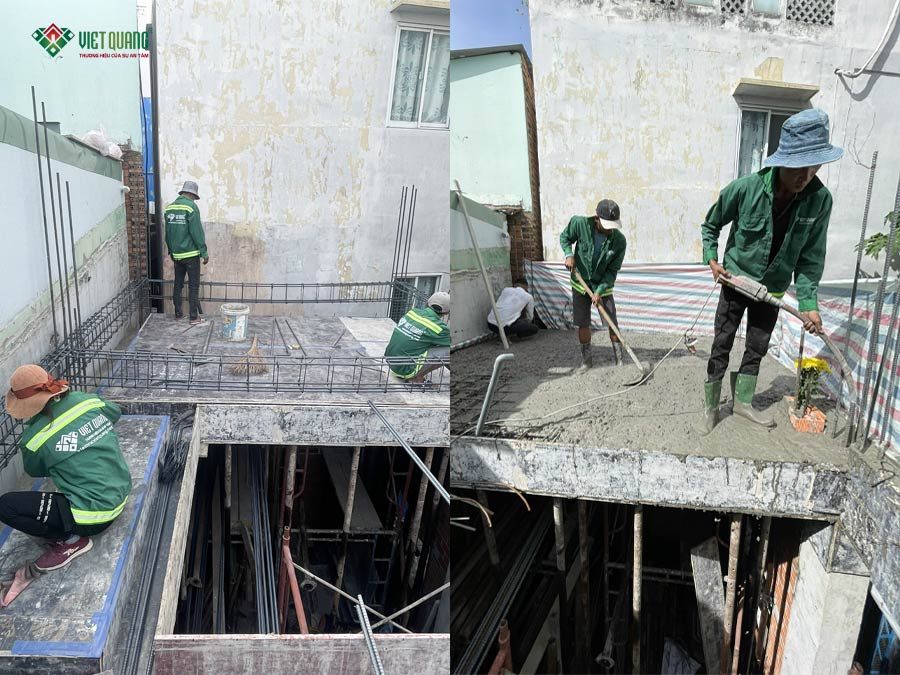

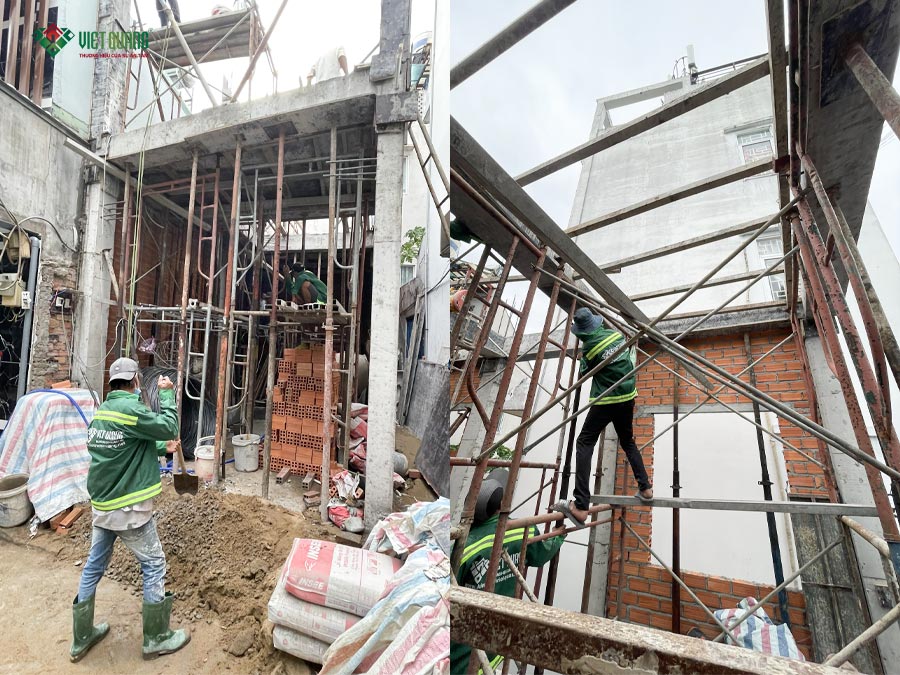

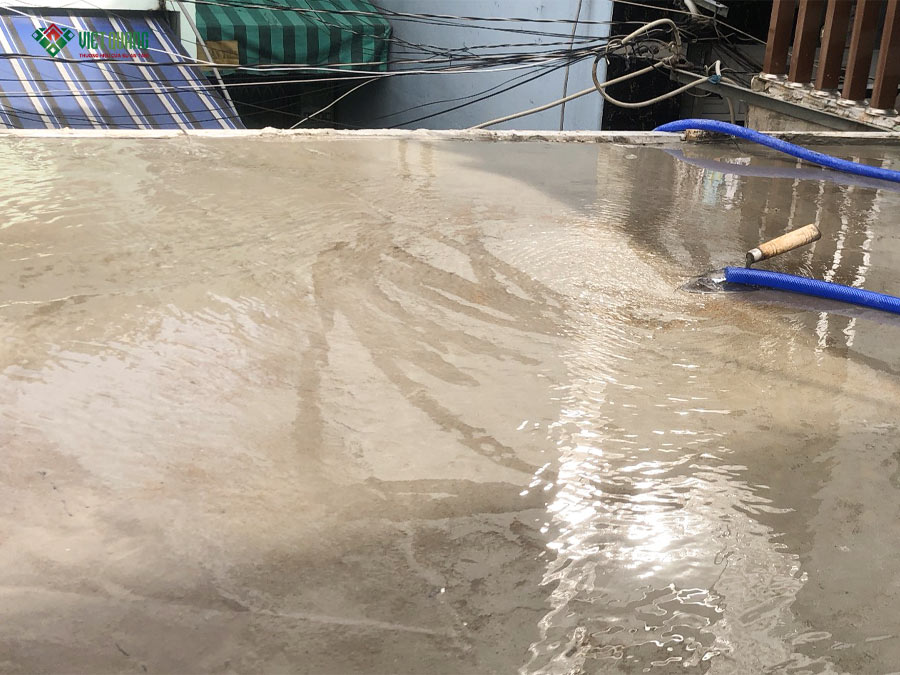

Sau khi hoàn thiện móng, công trình bước vào giai đoạn đổ bê tông sàn tầng 1, xây tường bao, dựng giàn giáo chống tăng chuẩn bị thi công tầng trên.

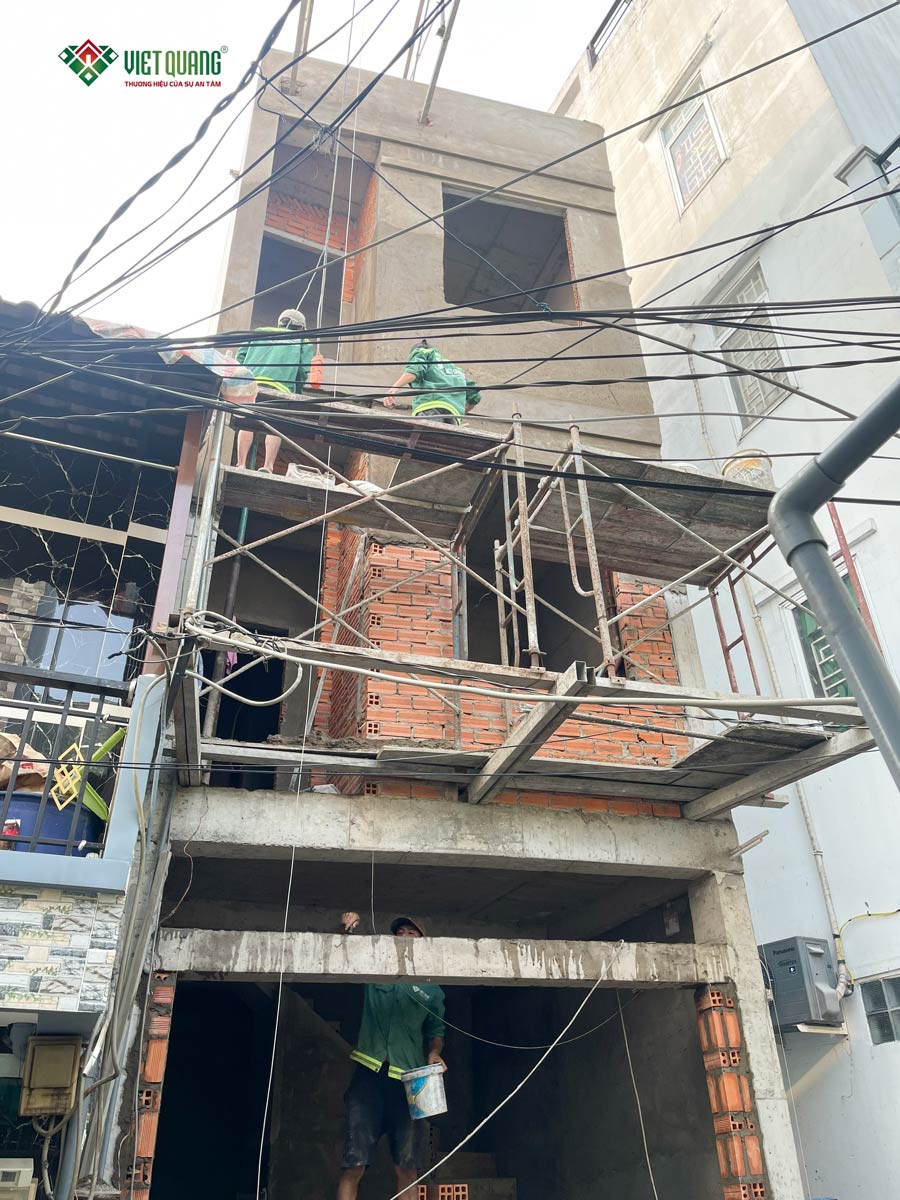

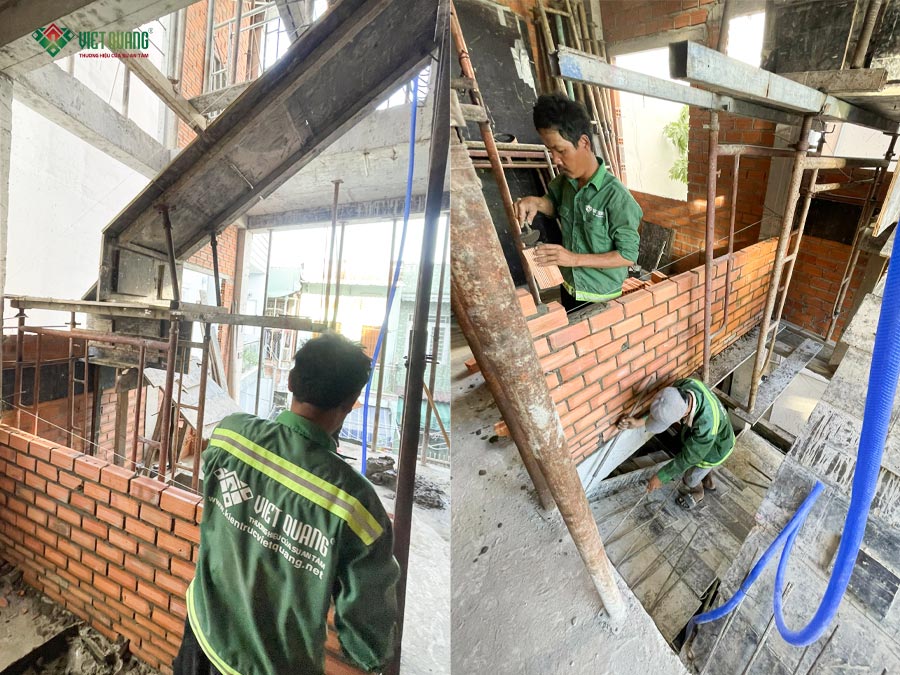

3. Thi công tầng 2
Hạng mục thi công bê tông cốt thép, xây tường của một tầng dự kiến hoàn thành trong khoảng thời gian từ 5 đến 7 ngày làm việc, thời gian thi công hạng mục tầng 2 được hoàn thành sau 5 ngày làm việc, đáp ứng tiến độ thi công đã cam kết.

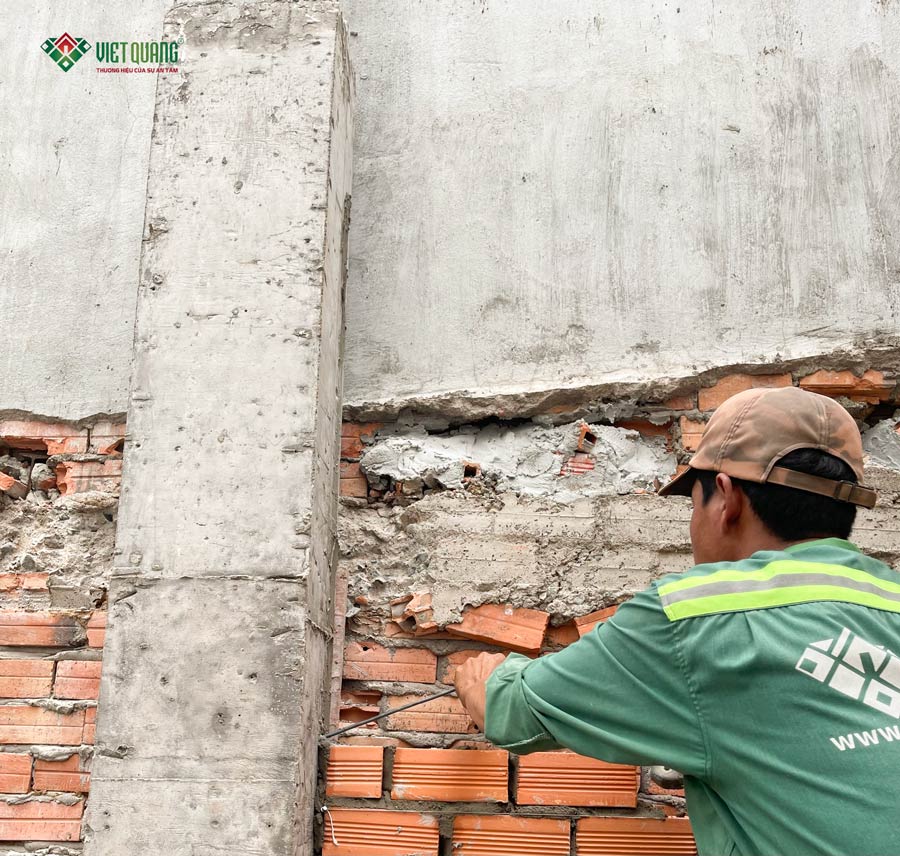

Các công việc xây tường ngăn phòng được thi công sau khi hoàn thành công tác đổ bê tông các sàn. Đảm bảo công trình đẹp, bền vững, đội ngũ Việt Quang Group thường xuyên bảo dưỡng các hạng mục thi công phần thô bao gồm bê tông cốt thép, tường gạch bao quanh ngôi nhà.

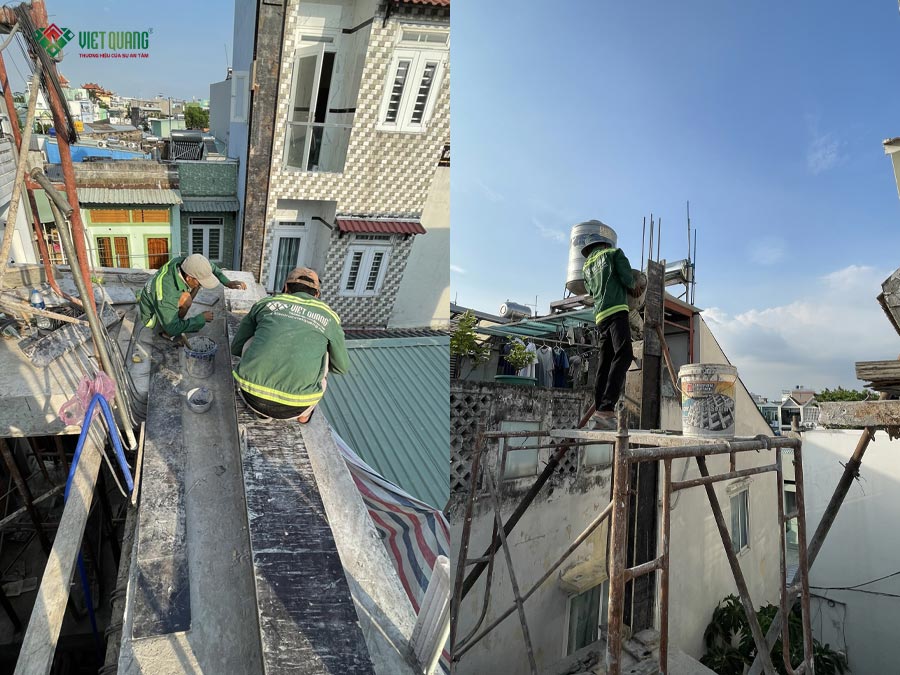

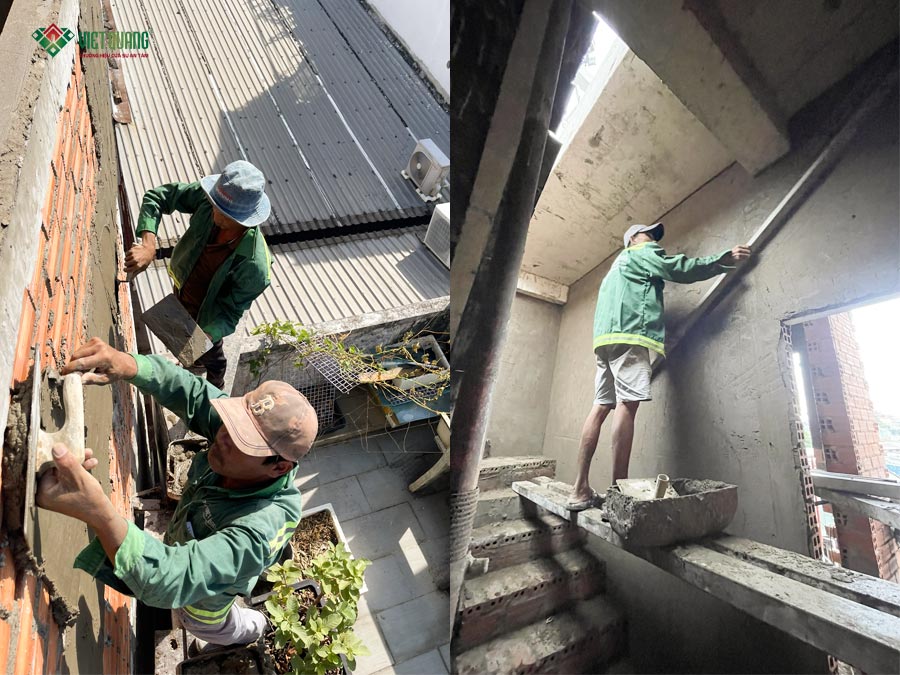

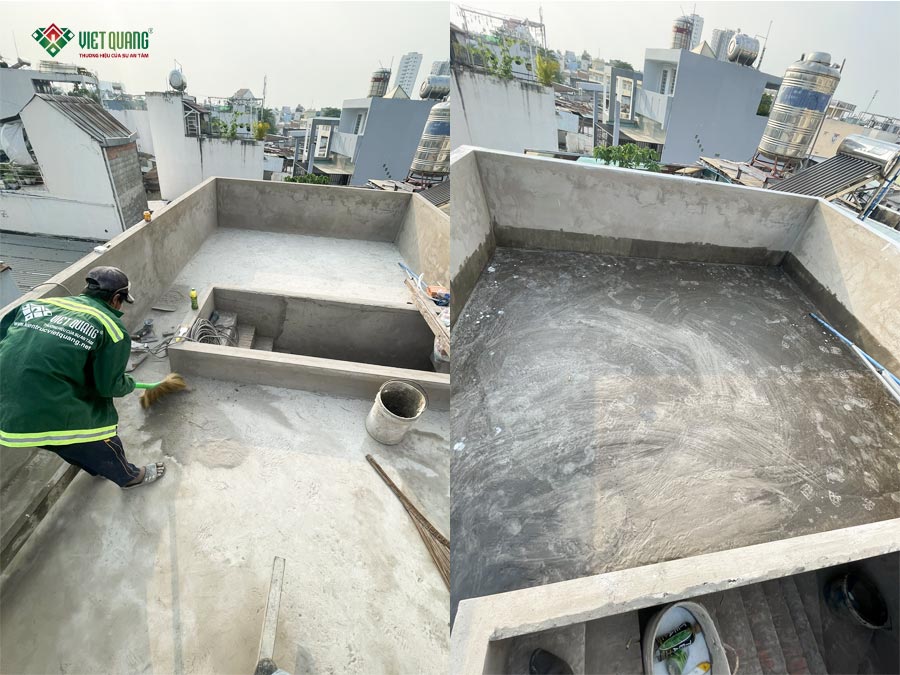

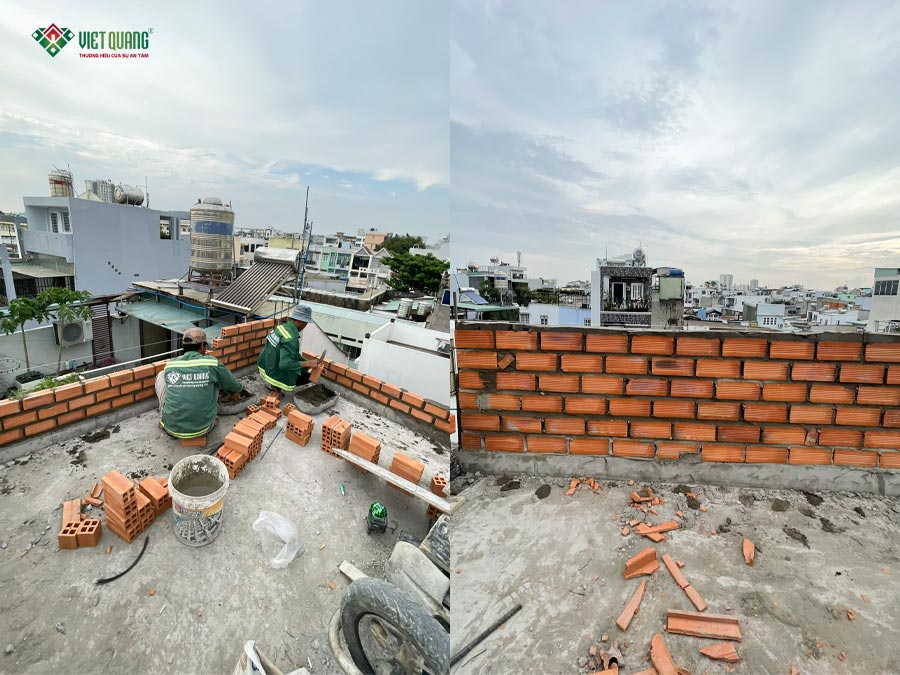

4. Thi công tầng 3 & sàn mái

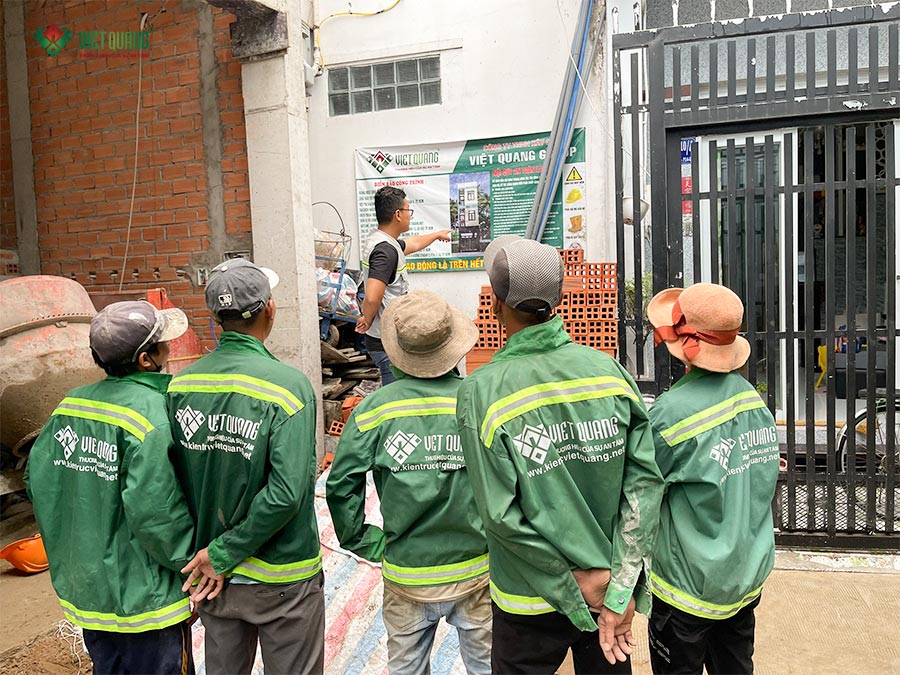

Ở tầng 3 và sàn mái, đội ngũ Việt Quang Group thực hiện đầy đủ dầm – sàn – cột bê tông cốt thép, lưới mắt cáo chống nứt, xây tường bao sân thượng. Song song đó, họp an toàn lao động định kỳ ngày 14 & 28 hàng tháng nhằm đảm bảo an toàn và chất lượng thi công.

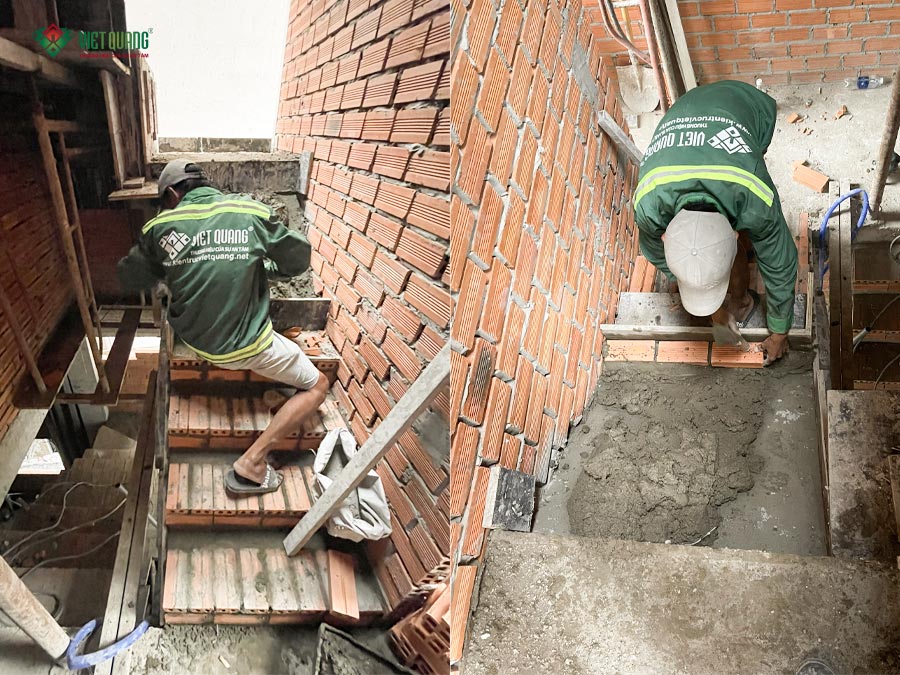

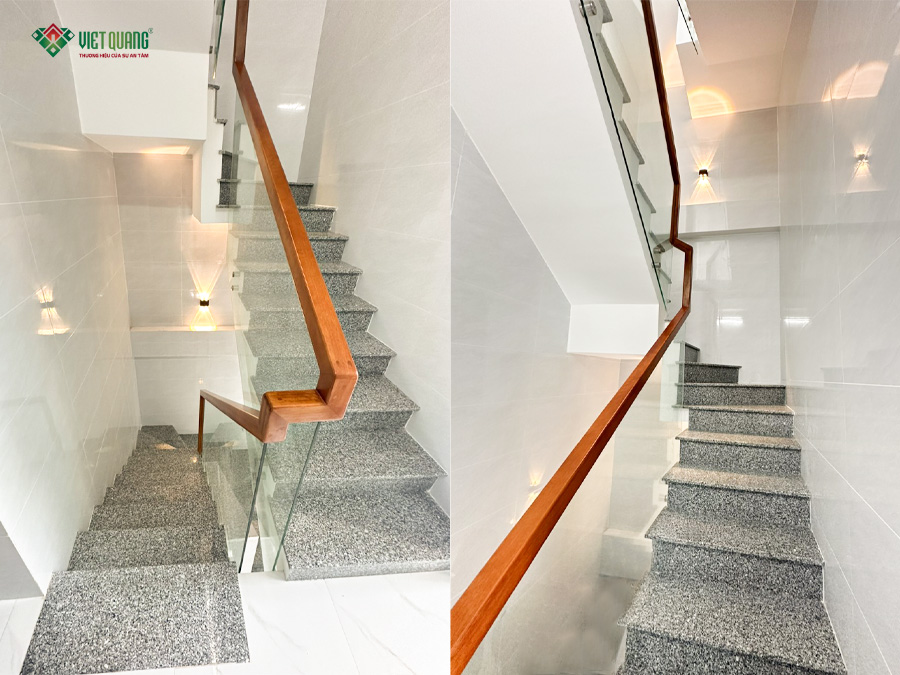

5. Thi công hoàn thiện nhà 3 tầng 4x7m

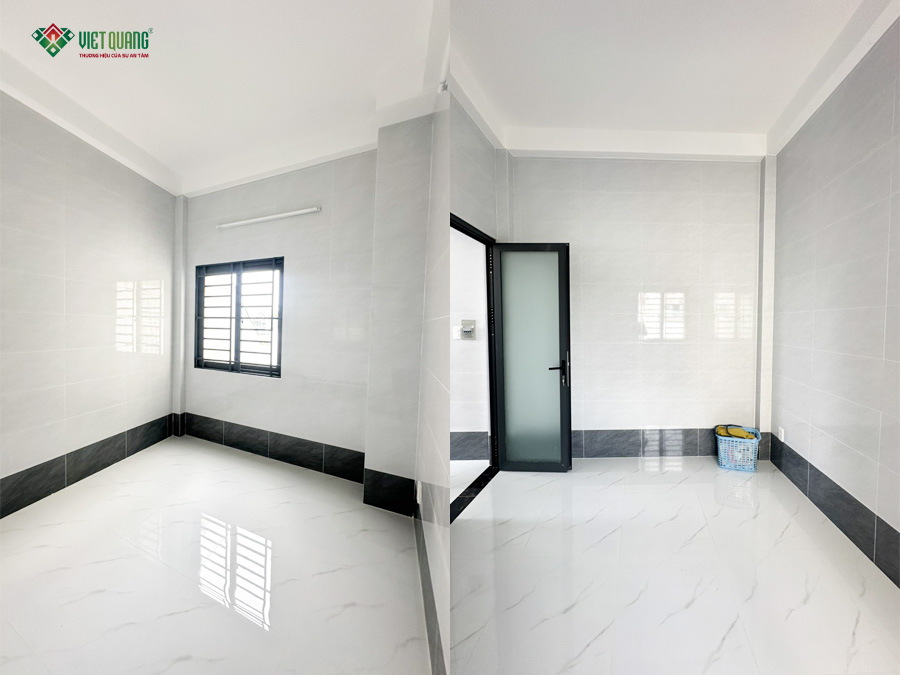

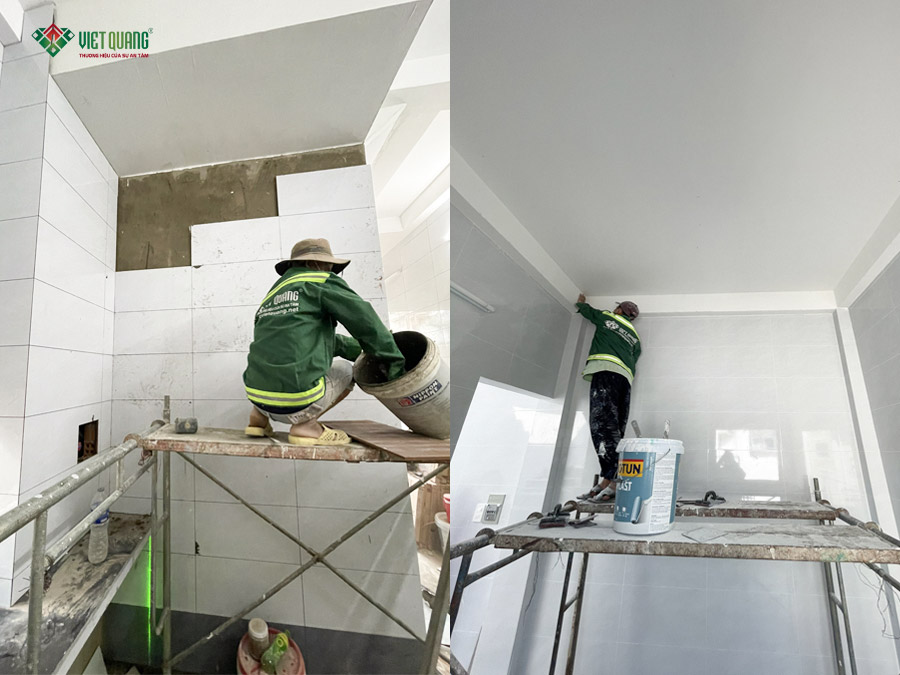

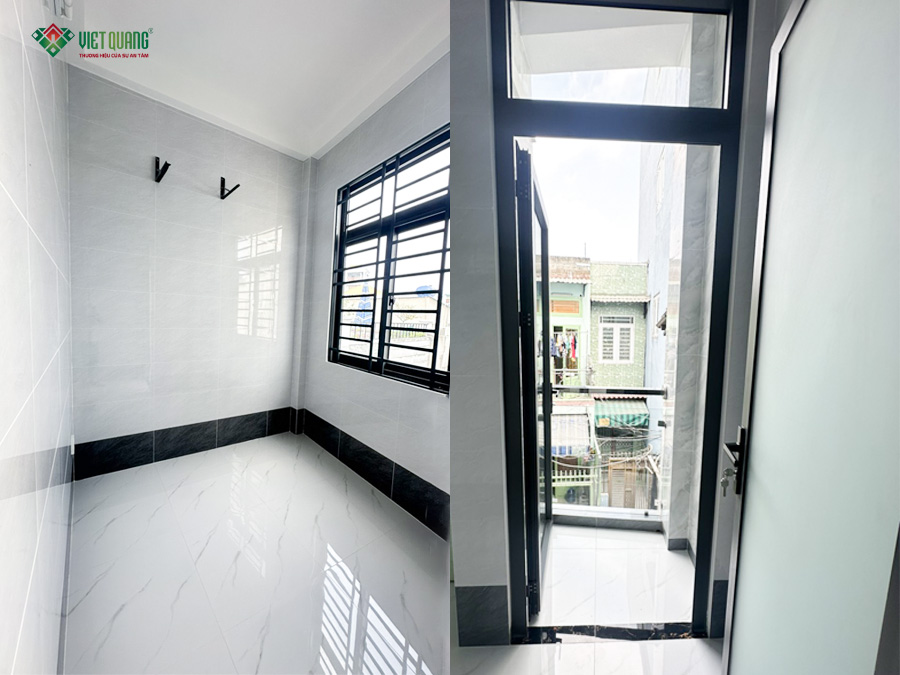

Các hạng mục hoàn thiện được triển khai đồng bộ tô trát trong & ngoài nhà, chống thấm sân thượng, sơn nước, ốp gạch, lắp cửa, thiết bị vệ sinh
Bàn giao nhà 3 tầng 4x7m
Sau 3 tháng thi công, công trình nhà Anh Trí được bàn giao trước Tết Nguyên Đán, giúp gia đình kịp thời ổn định sinh hoạt và đón Tết trong không gian mới khang trang, ấm cúng.
