Tìm hiểu về xây nhà trọn gói, Việt Quang Group mang đến cho bạn một kế hoạch xây nhà chi tiết gồm: khảo sát vị trí thi công, tư vấn phương án xây dựng, bóc tách khối lượng, dự toán ngân sách… tất cả đều được hỗ trợ miễn phí, rõ ràng và tận tâm.
Trong bài viết này, Việt Quang Group giới thiệu dự án xây nhà 1 trệt 2 lầu tum sân thượng 4x20m cho gia đình chị Hằng tại Quận 1. Chị Hằng lựa chọn dịch vụ xây nhà phố trọn gói, Việt Quang Group đồng hành xuyên suốt từ xin giấy phép xây dựng, thiết kế bộ hồ sơ thiết kế thi công, đến hỗ trợ các thủ tục pháp lý liên quan – hoàn toàn miễn phí theo chính sách của công ty.
Thông tin dự án xây nhà 3 tầng tum sân thượng ở Quận 1
- Chủ đầu tư: Chị Lê Thị Hằng
- Vị trí công trình: Quận 1 – TP.HCM
- Quy mô công trình: Nhà 3 tầng tum sân thượng
- Diện tích đất: 4x20m
- Diện tích xây dựng: 280m2
- Dịch vụ: Xây dựng nhà Quận 1
- Mẫu nhà: Nhà phố
- Thiết kế & xây dựng: Việt Quang Group
- Giám đốc dự án: Ông Nguyễn Thanh Tuấn
Khảo sát – tư vấn xây nhà chị Hằng tại Quận 1
Ngay khi tiếp nhận thông tin từ gia đình chị Hằng, đội ngũ Việt Quang Group nhanh chóng có mặt tại địa điểm thi công để khảo sát, đánh giá khả năng triển khai xây dựng và đề xuất phương án thiết kế – thi công tối ưu. Song song đó, kiến trúc sư và kỹ sư xây dựng tiến hành lên ý tưởng kiến trúc, bố trí mặt bằng công năng, điều chỉnh nhiều lần cho đến khi phù hợp nhất với nhu cầu sinh hoạt và mục tiêu sử dụng của gia đình.
Với mong muốn của chị Hằng là xây nhà để kinh doanh kết hợp cho thuê, Việt Quang Group định hướng phương án thiết kế theo tiêu chí: kiến trúc đơn giản, công năng hiệu quả, tối ưu vận hành và giúp gia chủ thu hồi vốn nhanh, từ đó tạo nguồn thu ổn định lâu dài.
Ngôi nhà được lựa chọn theo mẫu 1 trệt 2 lầu sân thượng mặt tiền 4m, nổi bật với hệ lam trang trí phía trước trên nền trắng, tạo điểm nhấn hiện đại. Đồng thời, bố trí không gian hợp lý giúp ngôi nhà đón ánh sáng tự nhiên và gió trời, mang lại sự thông thoáng cho toàn bộ công trình.
Các bước thi công xây nhà 1 trệt 2 lầu tum sân thượng 4x20m
Giai đoạn 1 – Cúng động thổ, khởi công xây nhà

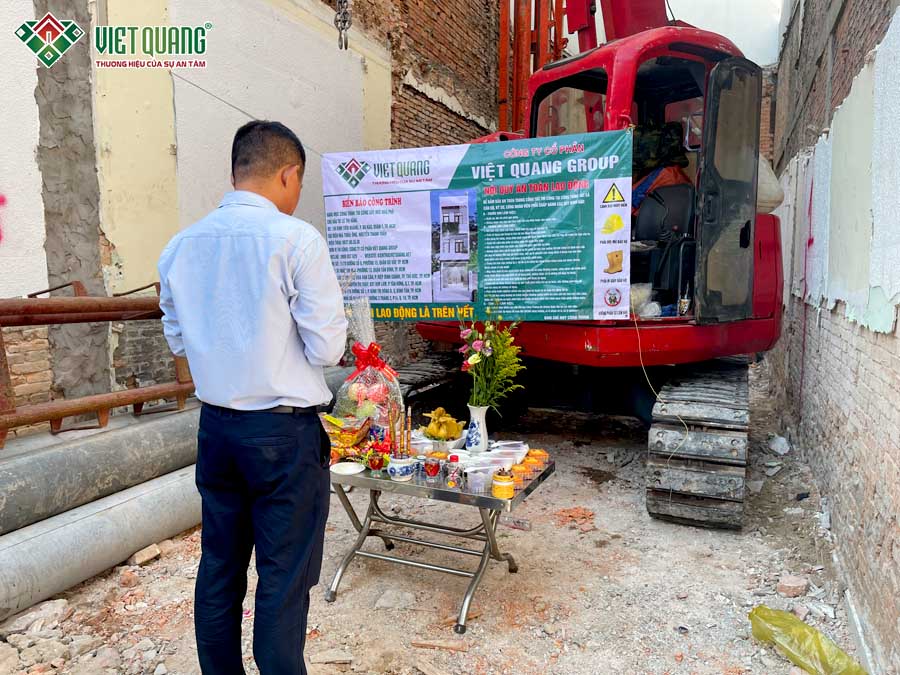

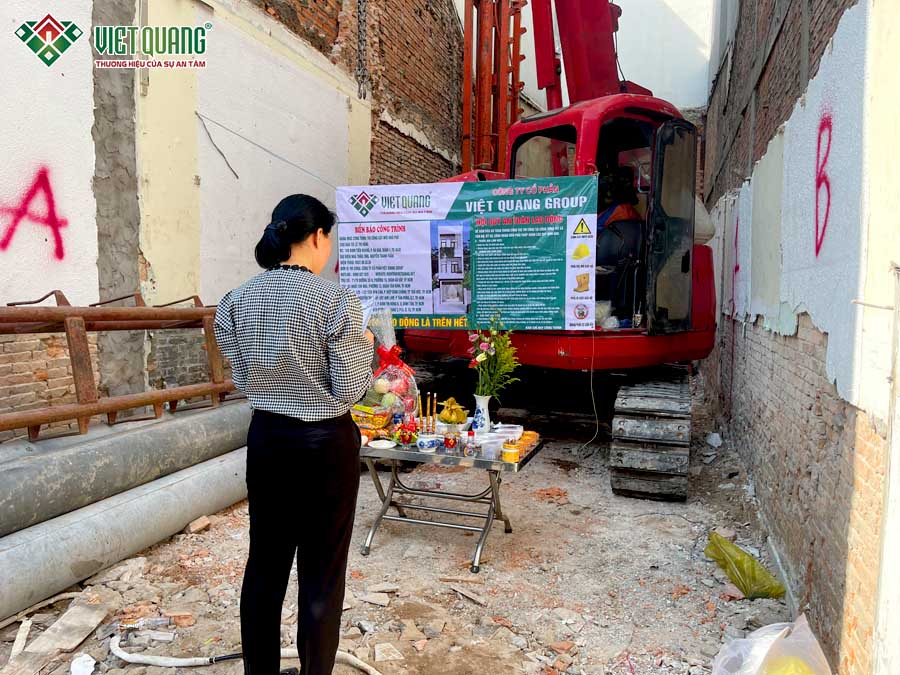

Ngày 23/02/2024, chọn được ngày lành tháng tốt, Việt Quang Group cùng gia đình chị Hằng hoàn tất các thủ tục cần thiết, đồng thời triển khai lễ cúng động thổ và khởi công xây dựng ngay trong ngày. Từ thời điểm này, dự án xây nhà 3 tầng tum sân thượng 4x20m tại Quận 1 chính thức bước vào giai đoạn thi công theo kế hoạch.

Hình ảnh Việt Quang Group cùng gia đình chị Hằng cúng động thổ, khởi công xây mới nhà 4 tầng tại Quận 1

Hình ảnh Việt Quang Group cùng gia đình chị Hằng cúng động thổ, khởi công xây mới nhà 4 tầng tại Quận 1

Hình ảnh Việt Quang Group cùng gia đình chị Hằng cúng động thổ, khởi công xây mới nhà 4 tầng tại Quận 1

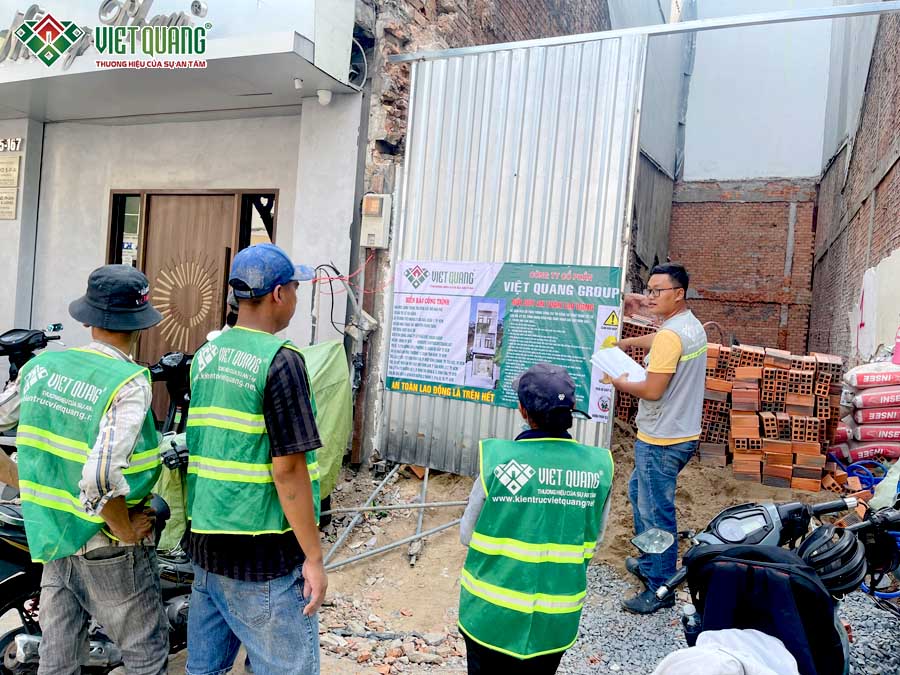

Giai đoạn 2 – Thi công phần móng

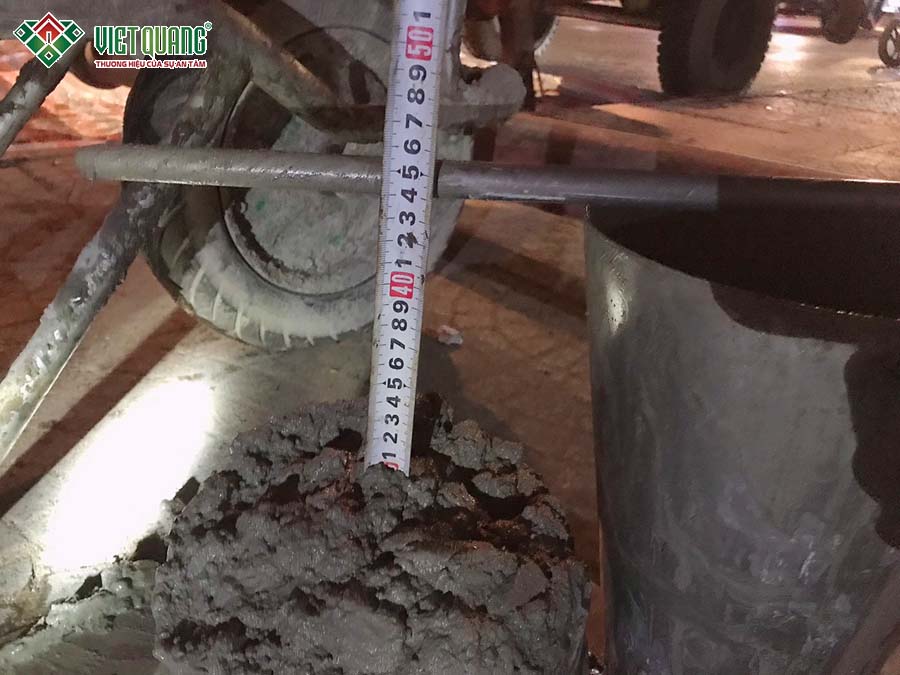

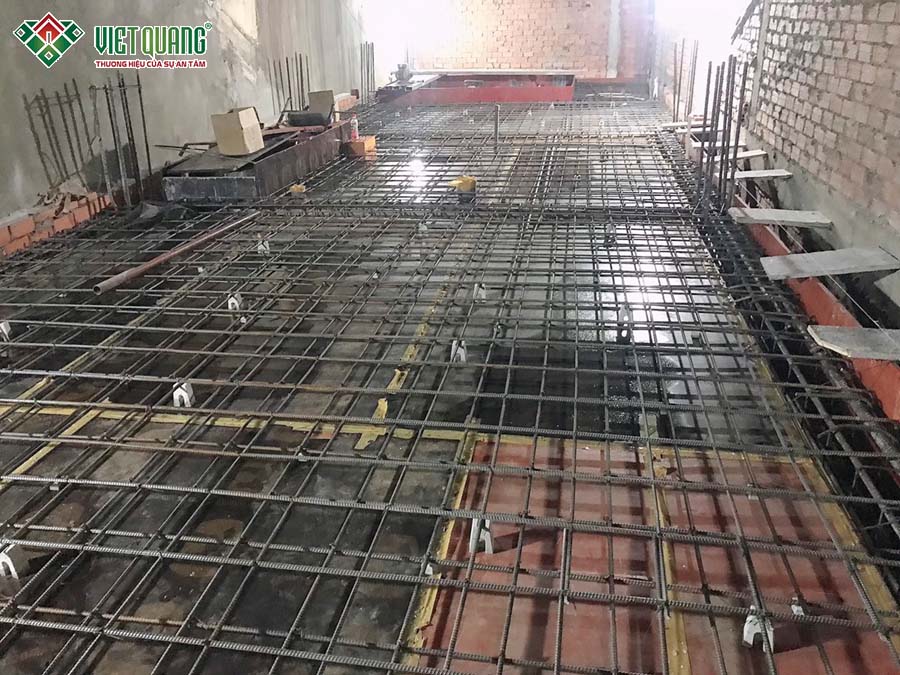

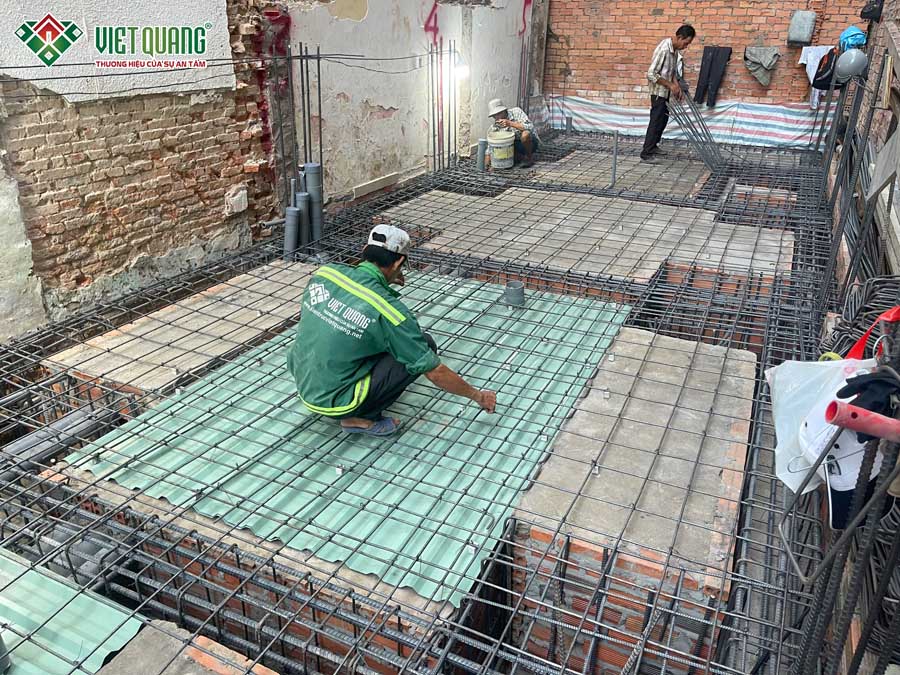

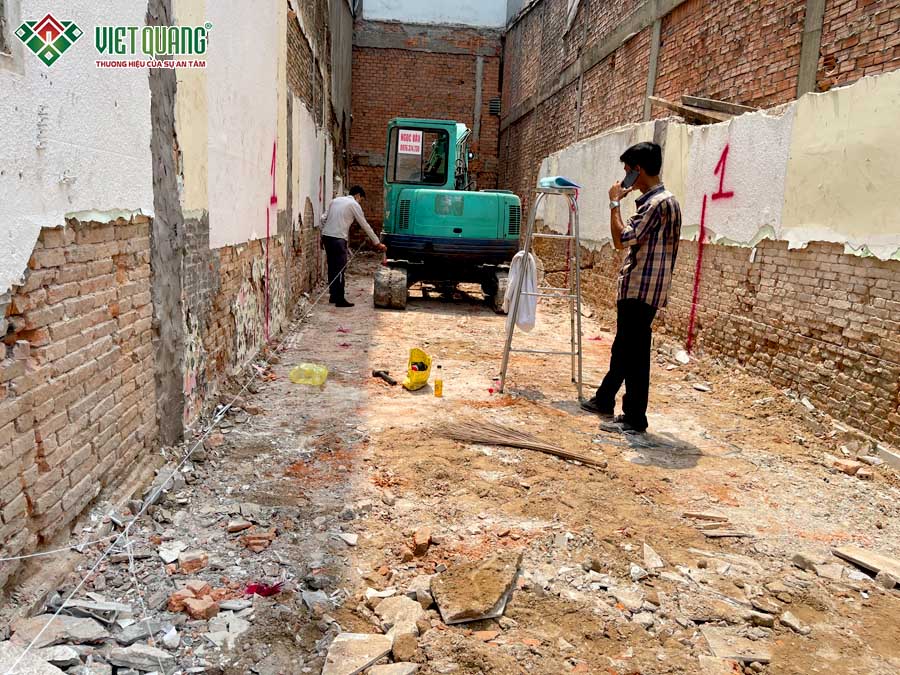

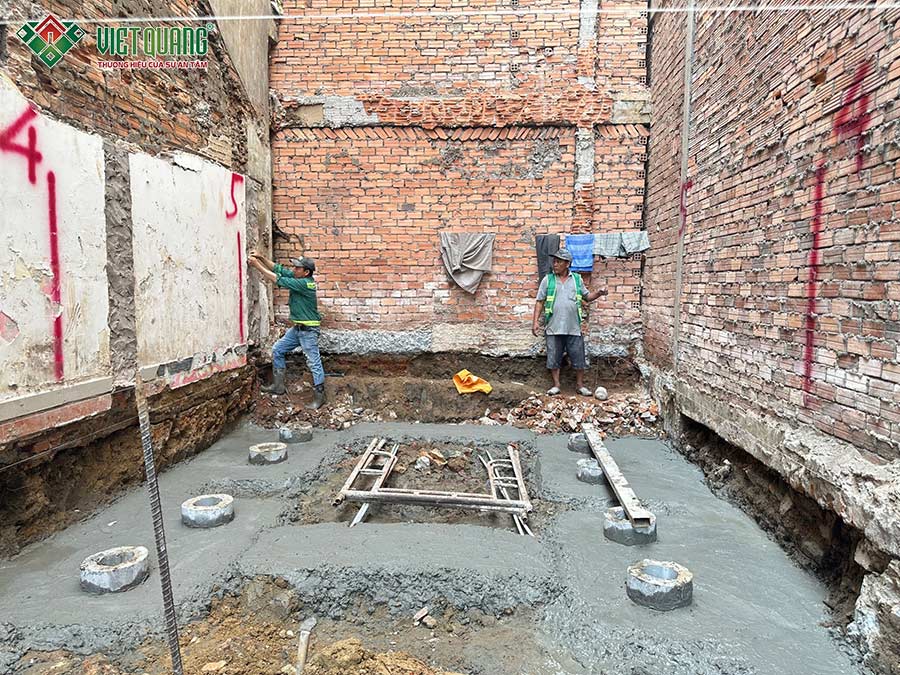

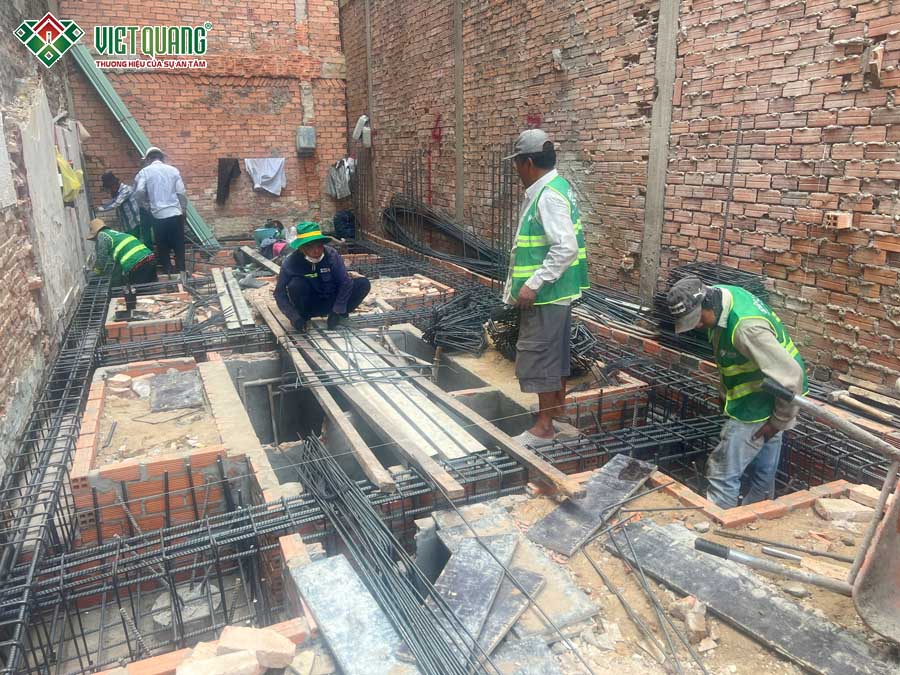

Sau khi đo đạc thực tế và xác định vị trí tim cọc, tổ thi công triển khai lần lượt các công việc: ép cọc – đào móng – thi công sắt thép – lắp đặt hệ thống ống cấp thoát nước – nghiệm thu sắt móng và chuẩn bị đổ bê tông sàn.
Toàn bộ quy trình được thực hiện đúng theo bản kế hoạch xây nhà thể hiện trong hồ sơ thiết kế thi công, đảm bảo yếu tố kỹ thuật và tiến độ.

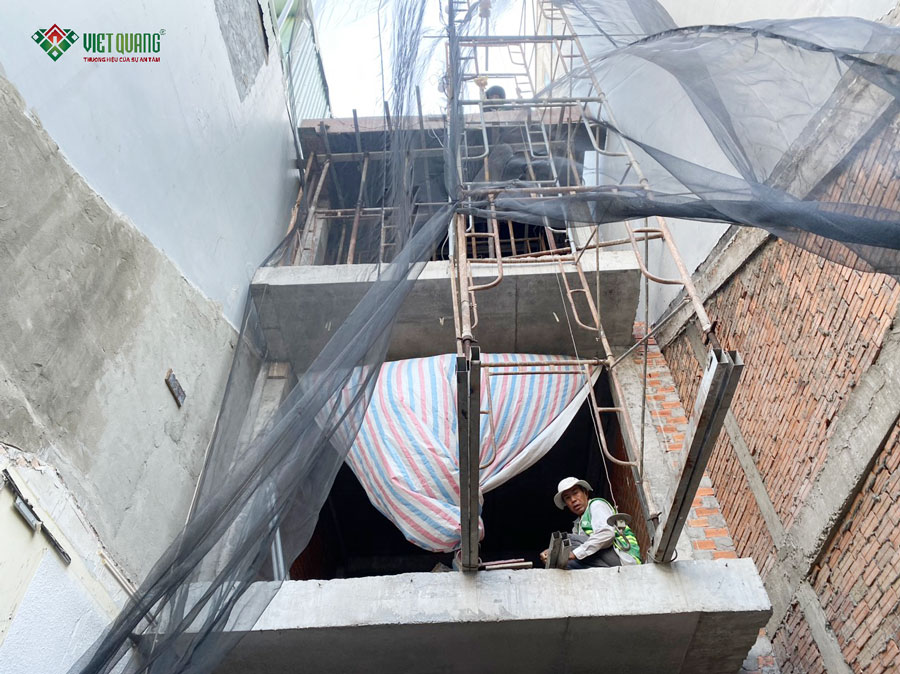

Giai đoạn 3 – Thi công đổ bê tông sàn, dựng khung nhà

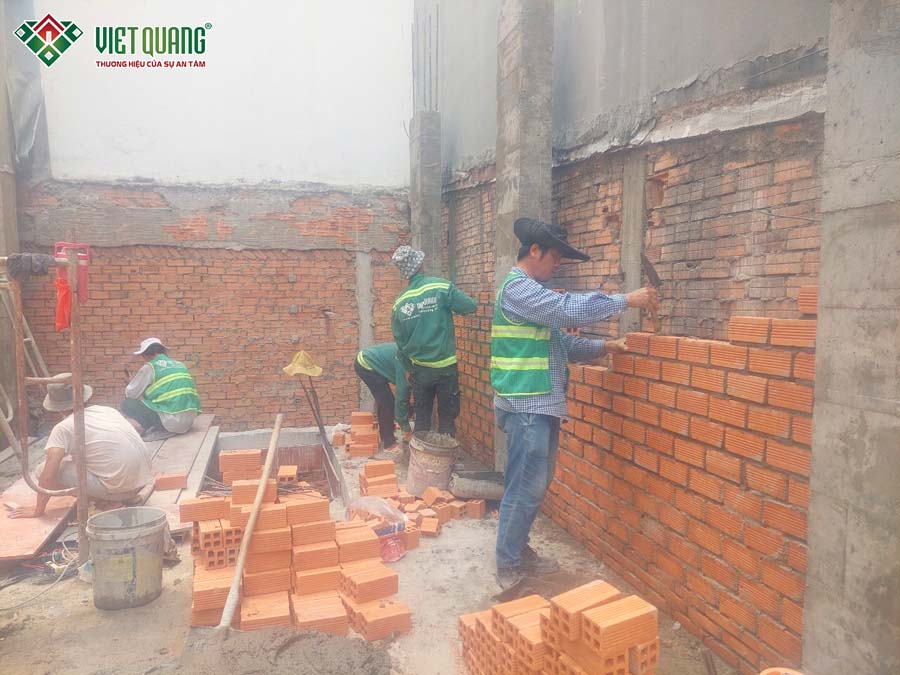

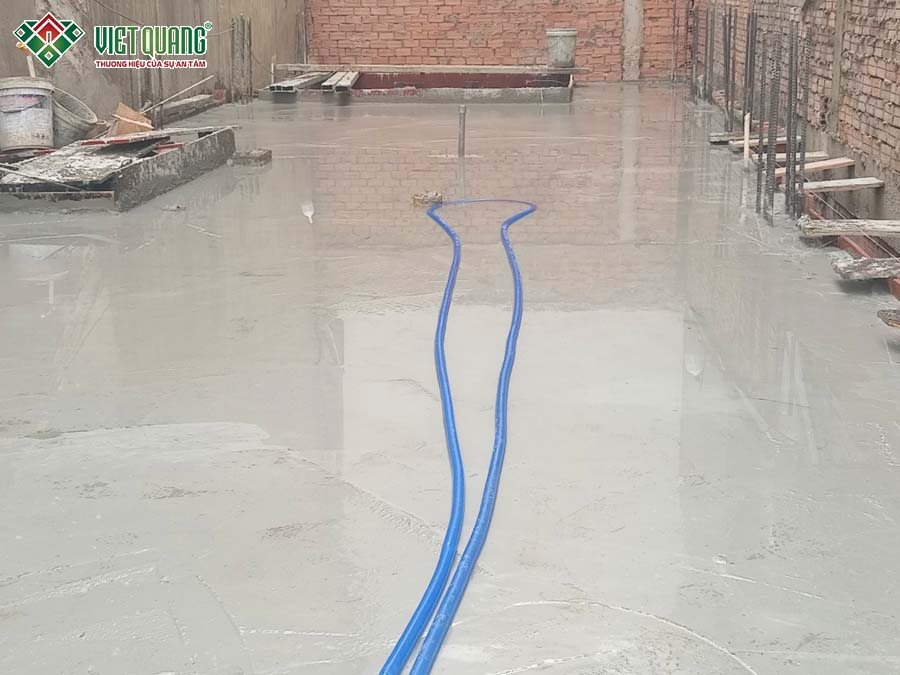

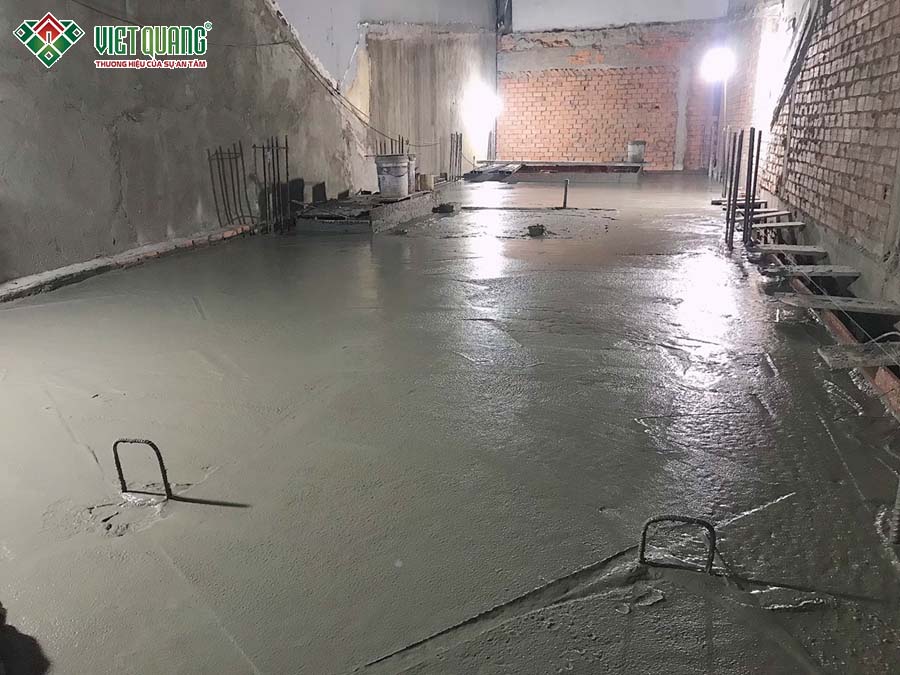

Ở hạng mục thi công sàn, đội ngũ thực hiện theo trình tự: lắp cốp pha – gia công sắt thép – kiểm tra kỹ thuật – đổ bê tông sàn và lặp lại tuần tự cho từng tầng đến khi hoàn thành phần mái. Song song đó là công tác dựng khung nhà, xây tường, dựng cột, nhằm giảm tải trọng tác động lên nền móng và giúp công trình ổn định bền vững theo thời gian.
Giai đoạn 4 – Thi công chống thấm, chống nứt

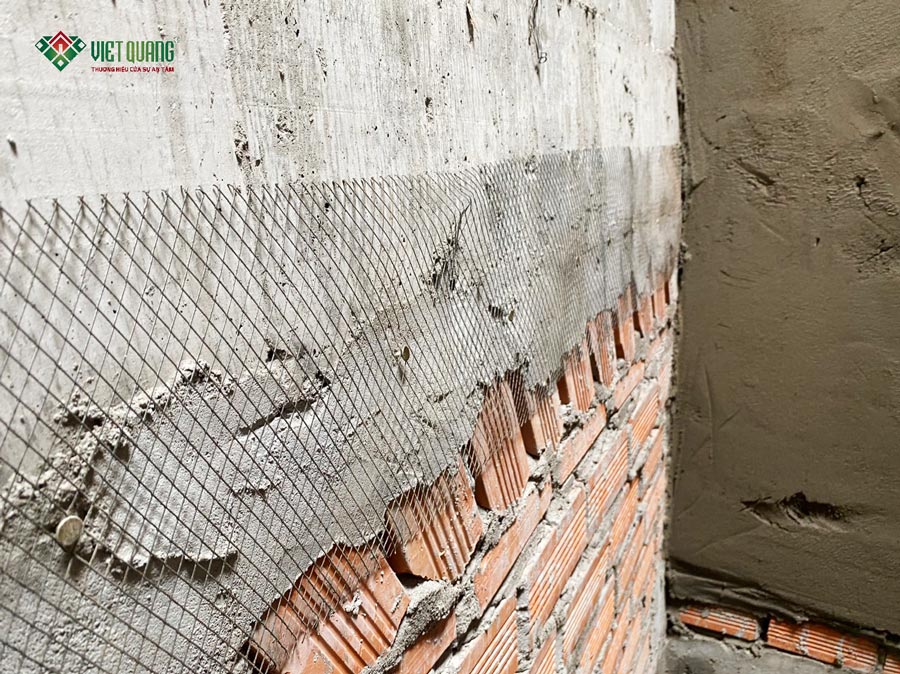

Để tăng độ bền và tính thẩm mỹ trong quá trình sử dụng, Việt Quang Group triển khai đầy đủ các hạng mục kỹ thuật: Thi công chống nứt: sử dụng biện pháp đóng lưới mắt cáo tại vị trí tiếp giáp giữa hai vật liệu khác nhau, hạn chế nứt tường do co giãn vật liệu và tác động nhiệt độ môi trường theo thời gian.

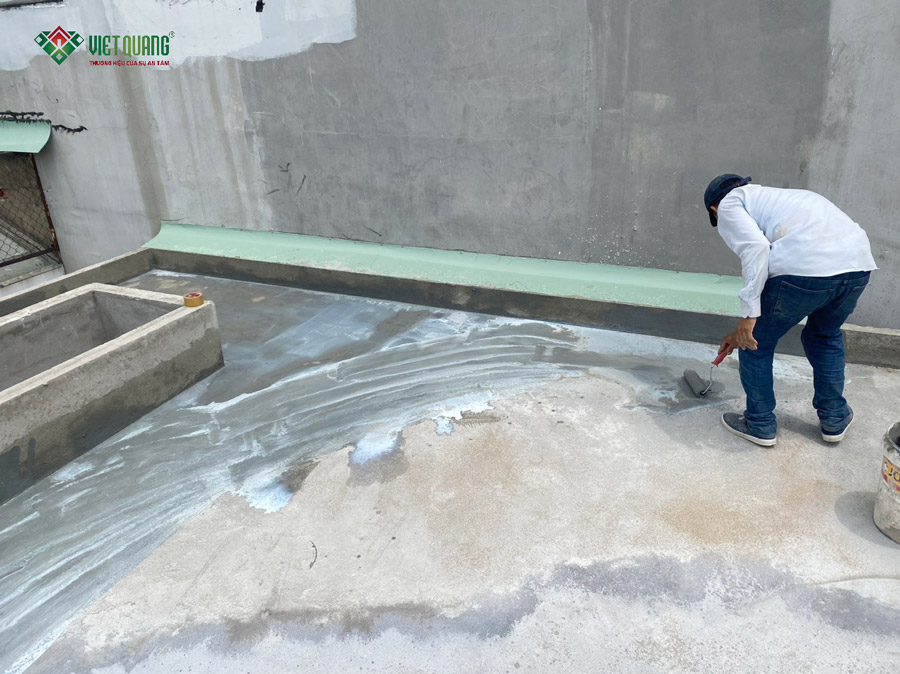

Thi công chống thấm: xử lý bề mặt sạch – phẳng, thi công vật liệu chống thấm đúng quy trình kỹ thuật nhằm hạn chế tình trạng ngấm nước, ẩm mốc, gây ảnh hưởng đến sinh hoạt và tuổi thọ vật liệu hoàn thiện.

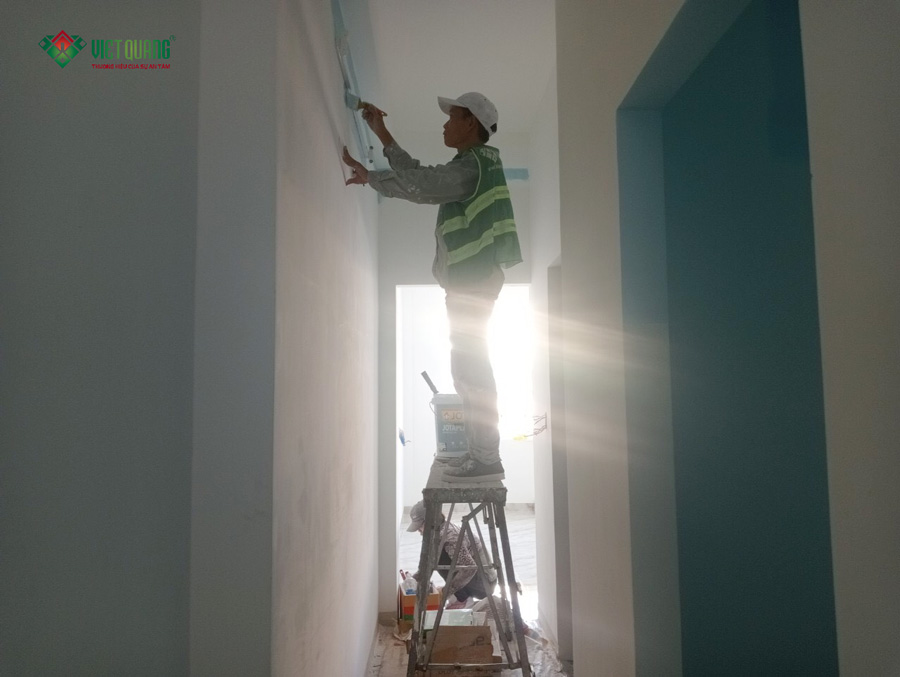

Giai đoạn 5 – Thi công hoàn thiện nhà ở

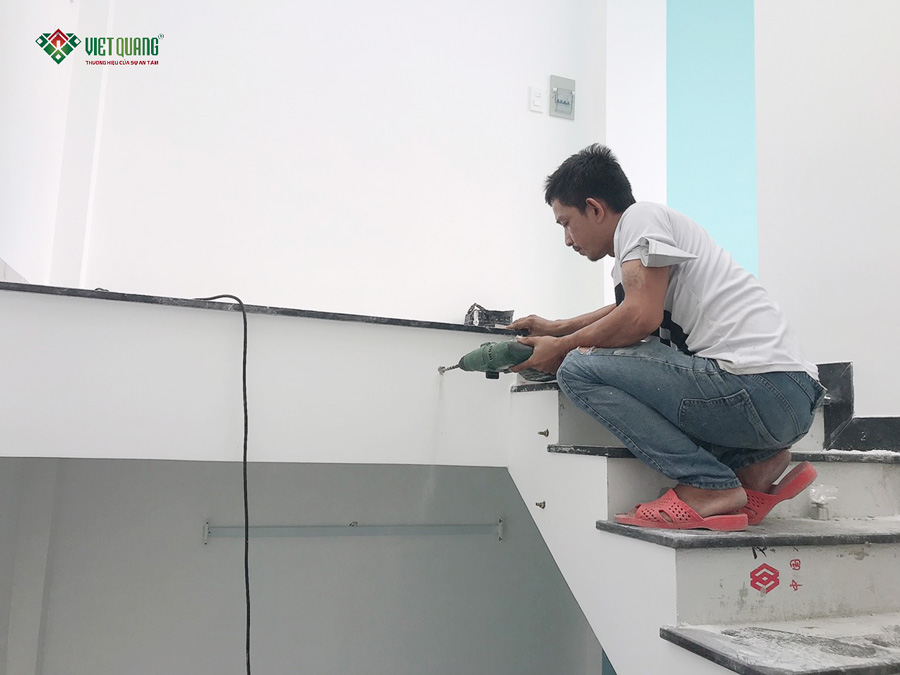

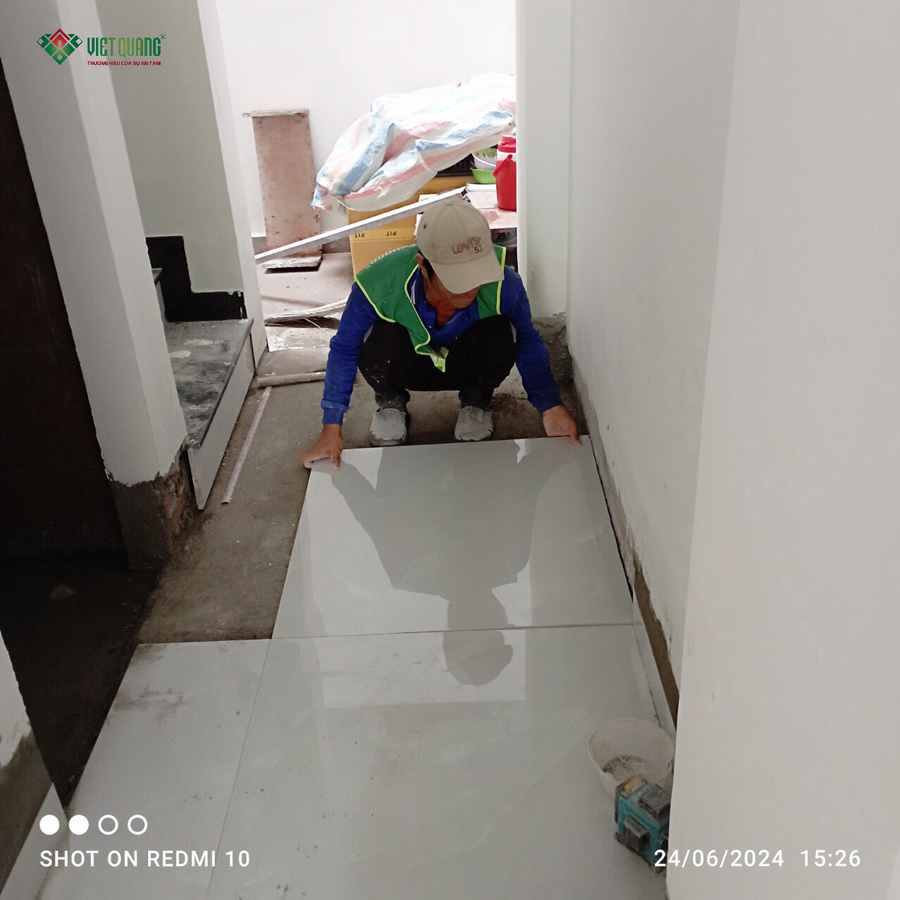

Giai đoạn hoàn thiện dự kiến triển khai trong 20 ngày làm việc, bao gồm: tô – sơn tường, lắp đặt hệ thống điện nước, gia công và lắp đặt các hạng mục nội thất hoàn thiện. Tất cả đều được thực hiện dựa trên bản vẽ kiến trúc, đảm bảo đúng thiết kế nhà 3 tầng tum sân thượng theo ý tưởng của gia đình chị Hằng.
Giai đoạn 6 – Bàn giao nhà 3 tầng tum sân thượng (chị Hằng – Quận 1)
Sau 90 ngày thi công, Việt Quang Group hoàn tất công trình nhà phố 1 trệt 2 lầu tum sân thượng tại Quận 1 và tiến hành bàn giao nhà cho gia đình đưa vào sử dụng.
Ngôi nhà được xây dựng theo mục tiêu kinh doanh và cho thuê phòng, do đó công trình chú trọng vào việc tạo không gian sống thoáng mát, tiện nghi, đáp ứng tốt nhu cầu sinh hoạt cơ bản hàng ngày và tối ưu hiệu quả khai thác sử dụng.
Việt Quang Group kính chúc gia đình chị Hằng luôn nhiều sức khỏe và gặt hái thật nhiều lợi ích từ ngôi nhà mới, đồng thời sớm đạt được các mục tiêu tài chính mà công trình mang lại.
