Bạn muốn biết điều gì khi xây nhà 1 trệt 2 lầu sân thượng 310m2? Thời gian hoàn thành bao lâu, phương án thi công ra sao, kỹ thuật xây dựng cần lưu ý gì, lợi ích khi chọn xây nhà trọn gói, và đâu là công ty xây dựng uy tín tại TP.HCM?
Bài viết dưới đây sẽ chia sẻ chi tiết hành trình thi công công trình nhà 1 trệt 2 lầu sân thượng diện tích 5.5x18m của gia đình anh Vũ tại Quận Gò Vấp. Khi lựa chọn dịch vụ xây nhà trọn gói, Việt Quang Group cung cấp đầy đủ: bản kế hoạch xây nhà chi tiết, hồ sơ thiết kế thi công, phối cảnh 3D, dự kiến tiến độ, dự toán ngân sách rõ ràng – chính xác, cam kết thi công minh bạch và hạn chế tối đa phát sinh chi phí trong quá trình triển khai. Mời quý vị theo dõi tiếp để hiểu rõ hơn về phương án thi công và kỹ thuật xây dựng mà Việt Quang Group áp dụng cho công trình này.
Công trình xây nhà 1 trệt 2 lầu sân thượng 310m2
- Chủ đầu tư: Anh Nguyễn Đình Hoàng Vũ
- Vị trí công trình: Quận Gò Vấp, TP.HCM
- Quy mô công trình: 1 trệt 2 lầu 1 sân thượng
- Diện tích đất: 5.5x18m
- Diện tích xây dựng: 310m²
- Dịch vụ: Xây nhà trọn gói
- Mẫu nhà: Nhà phố
- Thiết kế & xây dựng: Việt Quang Group
- Giám đốc dự án: Ông Phạm Văn Linh

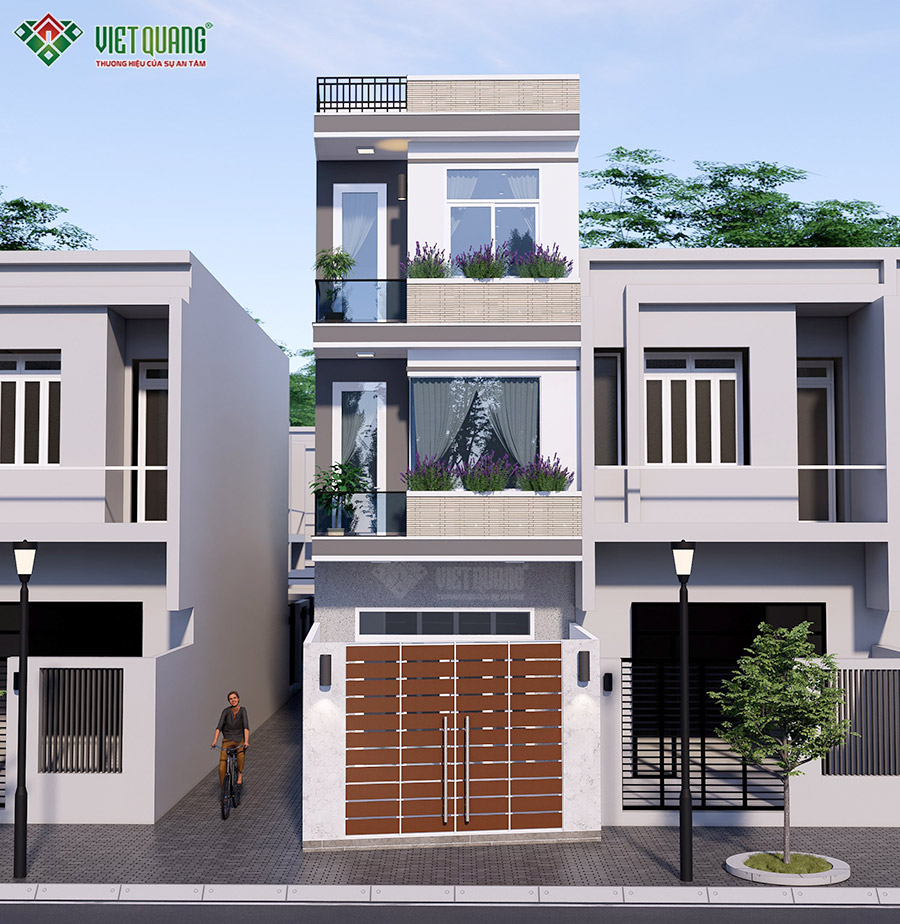

Phối cảnh 3D mặt tiền nhà 1 trệt 2 lầu sân thượng
Tùy theo diện tích đất và nhu cầu sử dụng, mỗi công trình sẽ có phương án phối cảnh 3D phù hợp. Với loại hình nhà phố mặt tiền vừa phải, việc sử dụng quá nhiều chi tiết phào chỉ cầu kỳ ở mặt tiền và nội thất thường không thật sự tối ưu. Vì vậy, phong cách hiện đại – đơn giản luôn là lựa chọn hiệu quả, giúp công trình nhìn thoáng hơn, gọn gàng hơn và dễ phối vật liệu theo ngân sách.
Ở dự án nhà anh Vũ, thiết kế hướng đến công năng sống cho gia đình 4 thành viên, tập trung vào các không gian thiết yếu như: chỗ để xe, phòng khách, bếp, phòng ngủ, phòng thờ, khu giặt phơi và sân thượng. Màu sắc và chi tiết kiến trúc được phối hợp để thể hiện cá tính gia chủ: tông nâu tạo cảm giác mạnh mẽ, vững chãi, kết hợp kính cường lực và vật liệu cứng cáp, tạo nên tổng thể hài hòa và hiện đại.
Cách bố trí công năng nhà 1 trệt 2 lầu sân thượng
Nhà 1 trệt 2 lầu sân thượng 310m² mang lại lợi thế lớn về diện tích, giúp gia đình dễ dàng bố trí công năng theo nhu cầu sinh hoạt. Gia đình anh Vũ (vợ chồng trẻ và 2 con nhỏ) ưu tiên không gian sinh hoạt chung rộng rãi, thoải mái, đồng thời vẫn đảm bảo sự riêng tư cho từng phòng. Tham khảo bố trí công năng như sau:
- Tầng trệt: Sân trước để xe, 01 phòng khách, 01 phòng bếp, 01 WC, sân sau làm khoảng lùi lấy sáng – thông gió
- Tầng 2: 01 phòng ngủ, 01 phòng sinh hoạt chung, 01 phòng giặt, 01 WC
- Tầng 3: 02 phòng ngủ, 01 WC
- Sân thượng: Không gian thư giãn/giặt phơi, có thể linh hoạt bố trí theo nhu cầu
Hình ảnh thi công xây nhà 1 trệt 2 lầu sân thượng

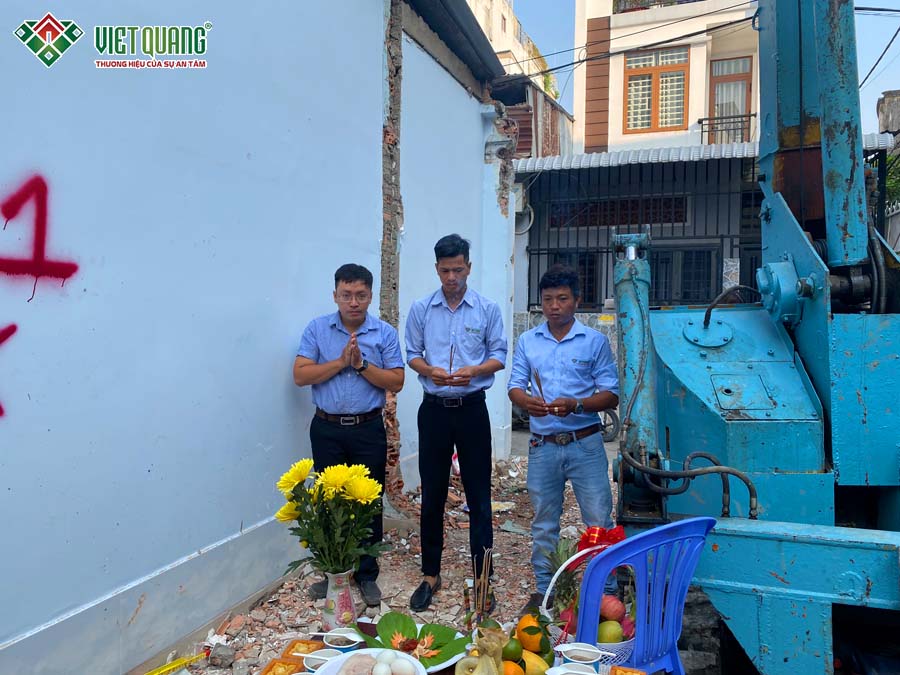

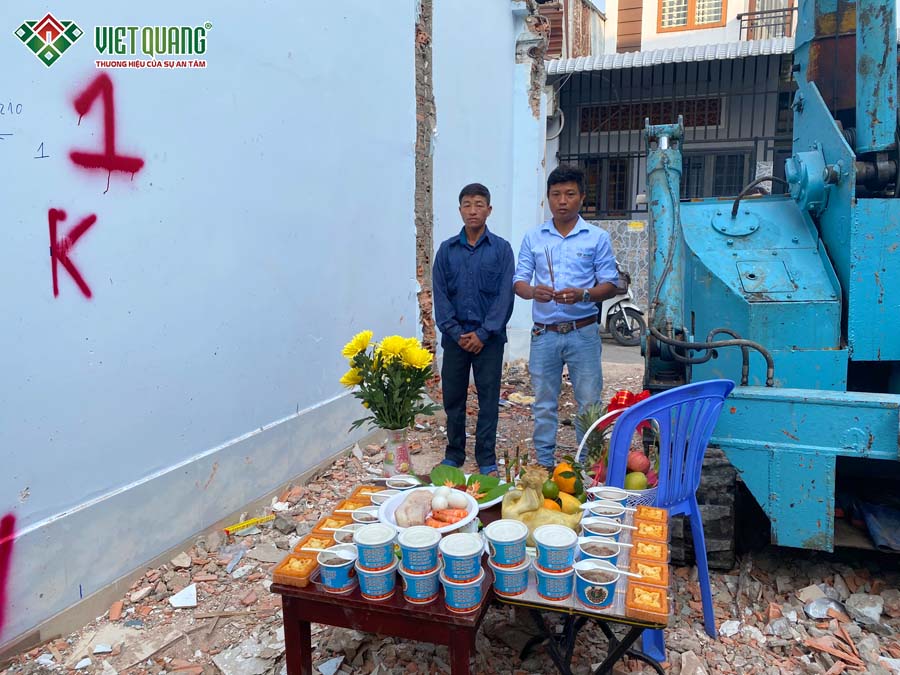

1. Hình ảnh cúng khởi công xây nhà

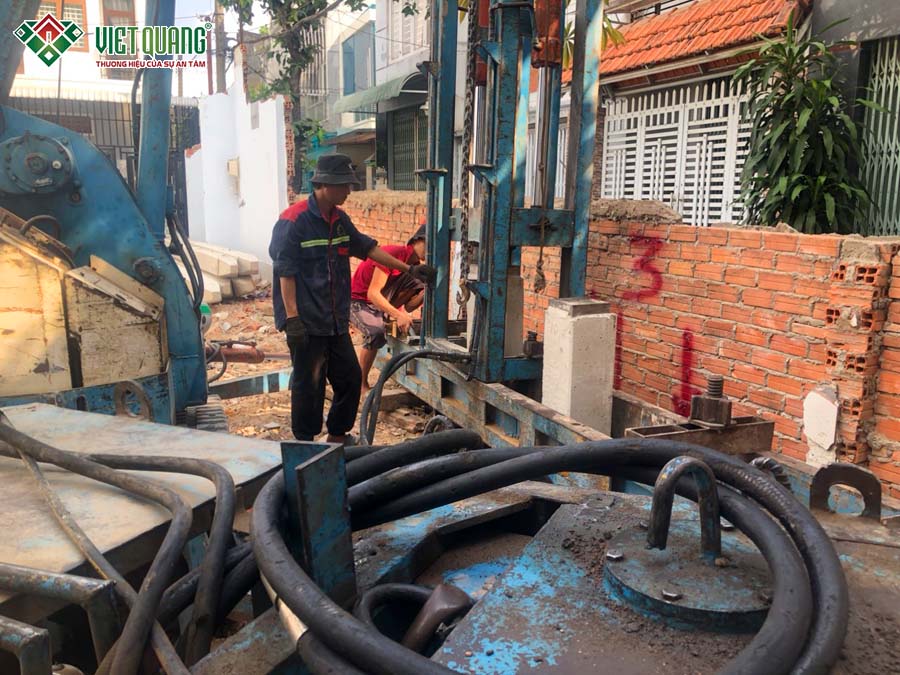

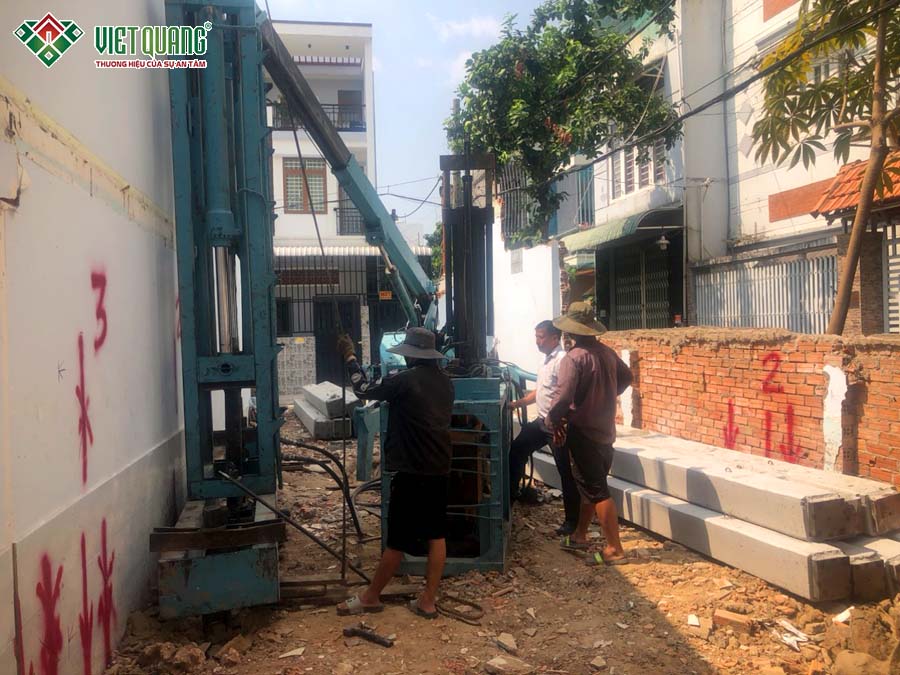

Ngày 19/03/2024, Việt Quang Group cùng gia đình anh Vũ tiến hành lễ cúng khởi công xây dựng công trình nhà mới 1 trệt 2 lầu sân thượng 310m2. Đồng thời, đội ngũ triển khai các công tác chuẩn bị quan trọng như: dọn mặt bằng, xác định tim cọc, tập kết vật tư, tập kết cọc bê tông đúc sẵn và ép thử cọc để sẵn sàng bước vào giai đoạn thi công móng. Mục tiêu là đảm bảo công trình diễn ra thuận lợi, đúng tiến độ theo kế hoạch đã thống nhất.

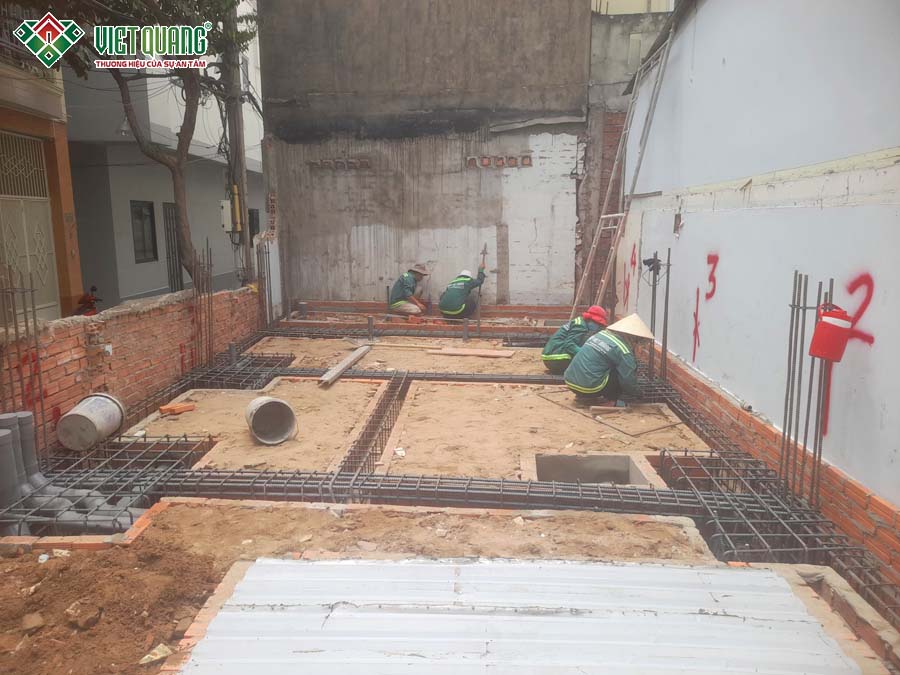

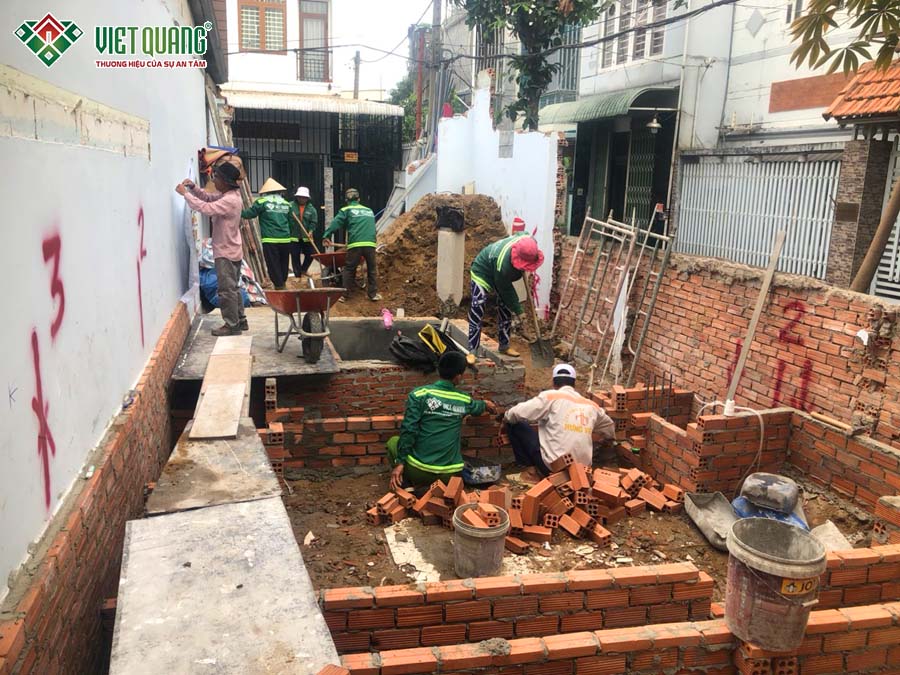

2. Hình ảnh thi công xây móng nhà

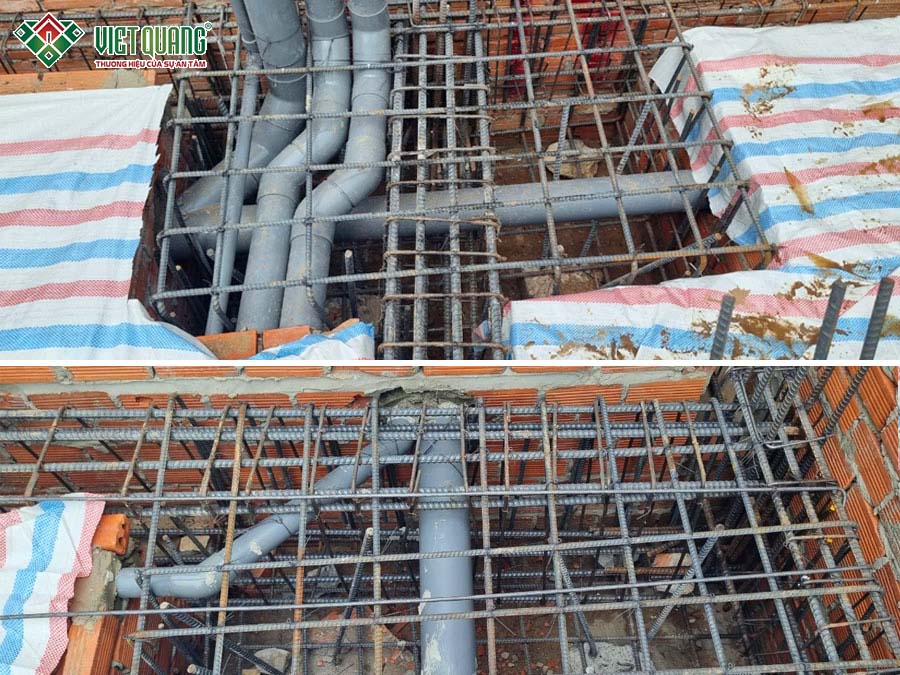

Hạng mục móng được triển khai theo trình tự, bao gồm: ép cọc – đào hố móng – xây móng – đổ bê tông lót móng – thi công dầm sàn, đà kiềng – bố trí hệ thống ống cấp thoát nước – lấp đất và tạo mặt bằng sàn móng. Trong quá trình thi công, Việt Quang Group chú trọng các chi tiết kỹ thuật ảnh hưởng trực tiếp đến trải nghiệm sống về sau. Một trong những điểm quan trọng là thi công chống hôi đúng kỹ thuật, sử dụng “con thỏ” tại hố ga và dưới sàn theo phương án chống hôi 2 cấp độ, giúp không gian sống dễ chịu và sạch sẽ hơn trong quá trình sử dụng.

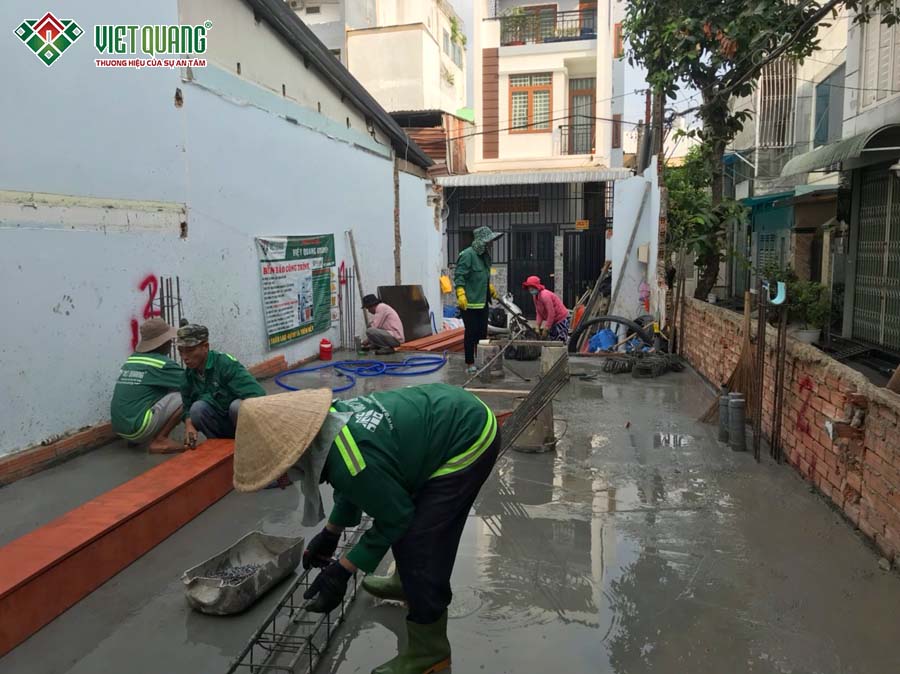

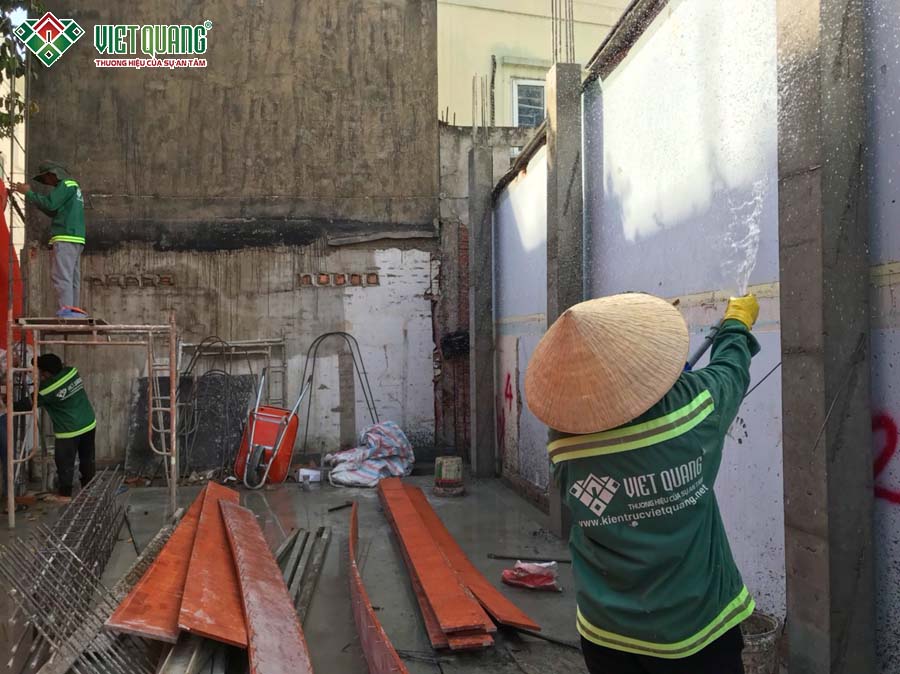

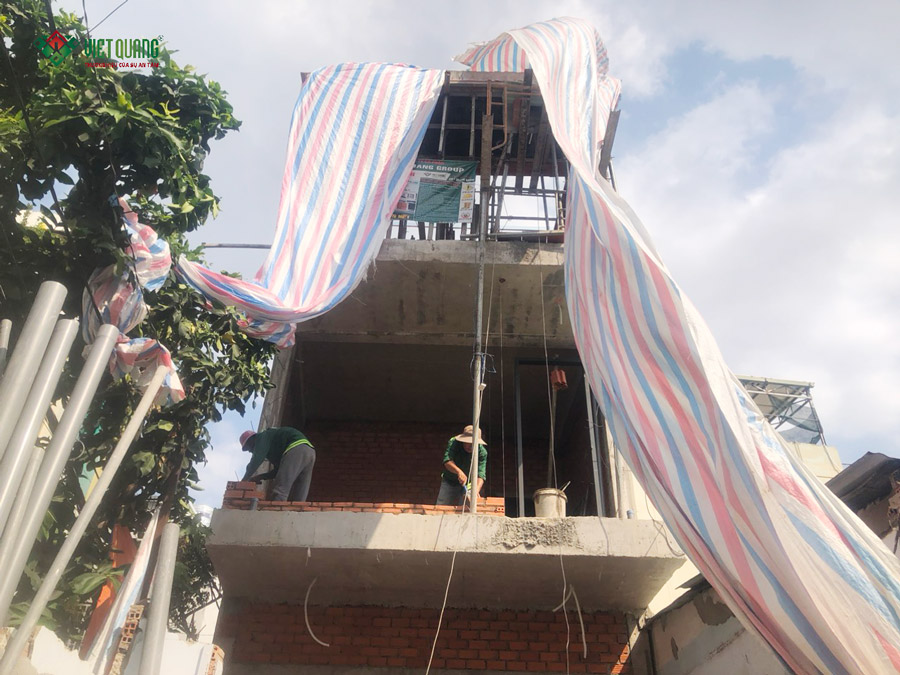

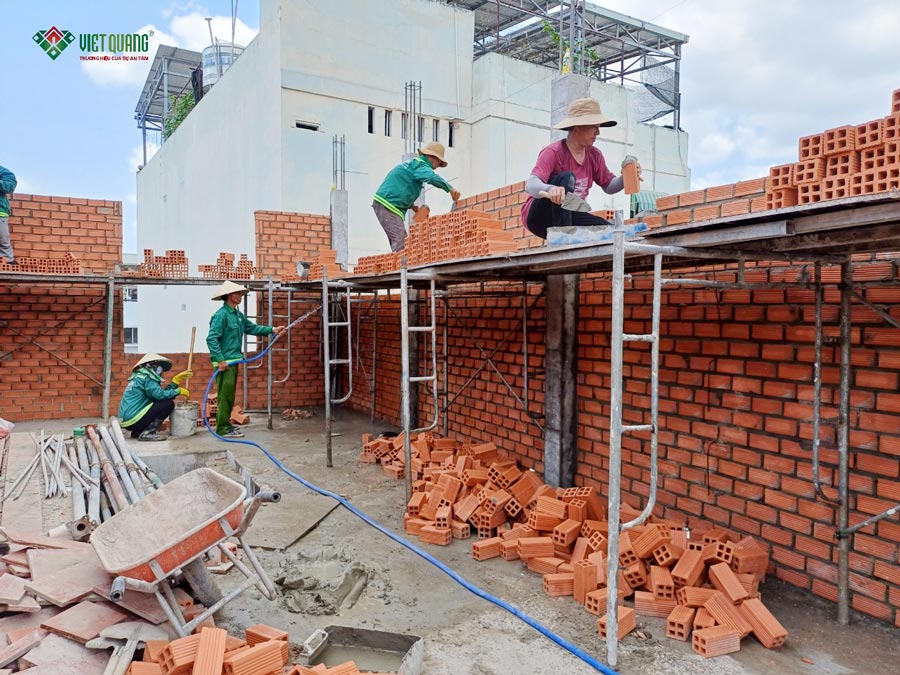

3. Hình ảnh thi công bê tông sàn các tầng

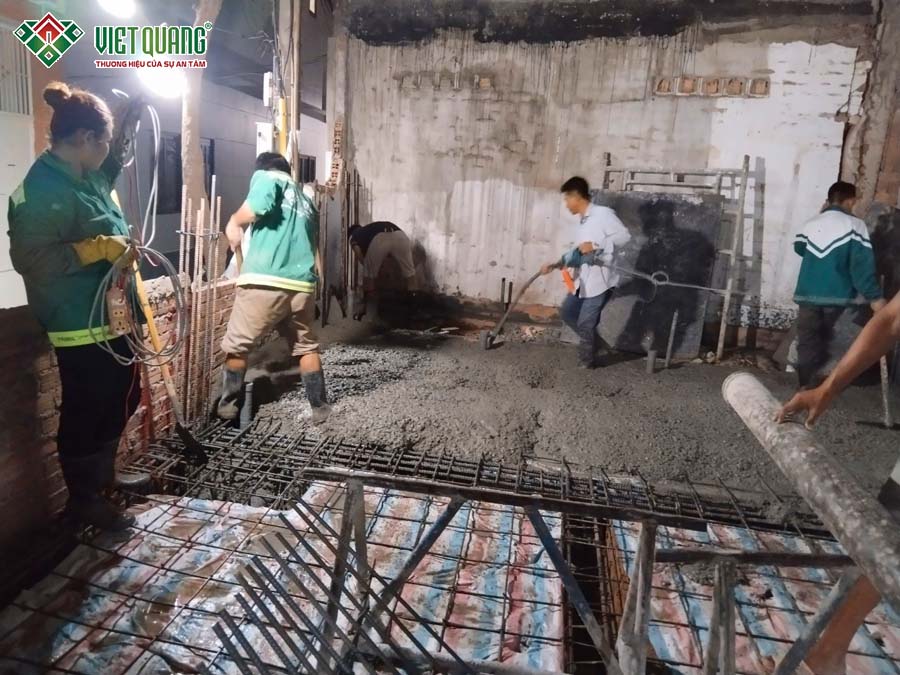

Trước khi đổ bê tông sàn, đội ngũ Việt Quang Group thực hiện đầy đủ các bước: thi công thép sàn, đà kiềng, kiểm tra chất lượng bê tông (độ sụt), tiến hành đổ bê tông và bảo dưỡng. Sau đó tiếp tục các công tác lắp dựng cốp pha, đổ cột bê tông, xây tường bao, thi công thép cầu thang… lặp lại tuần tự cho đến khi hoàn thành toàn bộ kết cấu mái.

Để đảm bảo chất lượng, công tác kiểm tra trước khi đổ bê tông được thực hiện kỹ lưỡng. Bê tông đạt tiêu chuẩn thường có độ sụt khoảng 10–12cm, sàn sau đổ được che chắn và bảo dưỡng liên tục 2–3 ngày. Tường mới xây cũng được bảo dưỡng đúng thời điểm nhằm giữ ẩm, hạn chế nứt chân chim, giúp công trình bền đẹp theo thời gian.

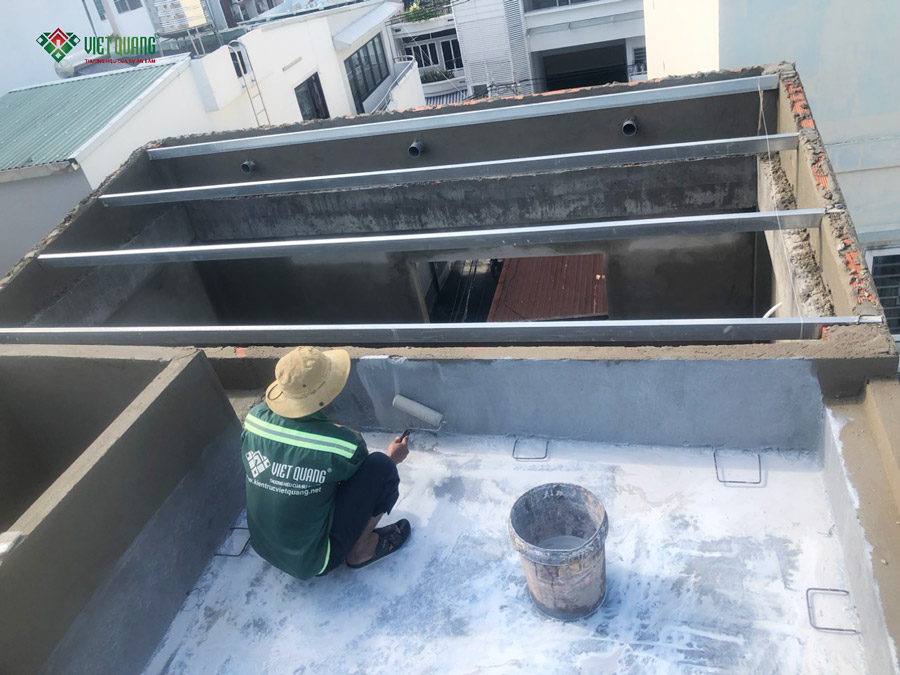

4. Hình ảnh thi công chống nứt, chống thấm

Để nâng cao độ bền và đảm bảo công trình vận hành tốt, Việt Quang Group triển khai đầy đủ hạng mục chống nứt – chống thấm theo đúng kỹ thuật. Đồng thời, công tác họp an toàn lao động được tổ chức định kỳ (2 lần/tháng) nhằm giúp đội ngũ nhận biết rủi ro, tuân thủ quy trình thi công, đảm bảo an toàn con người và chất lượng công trình.

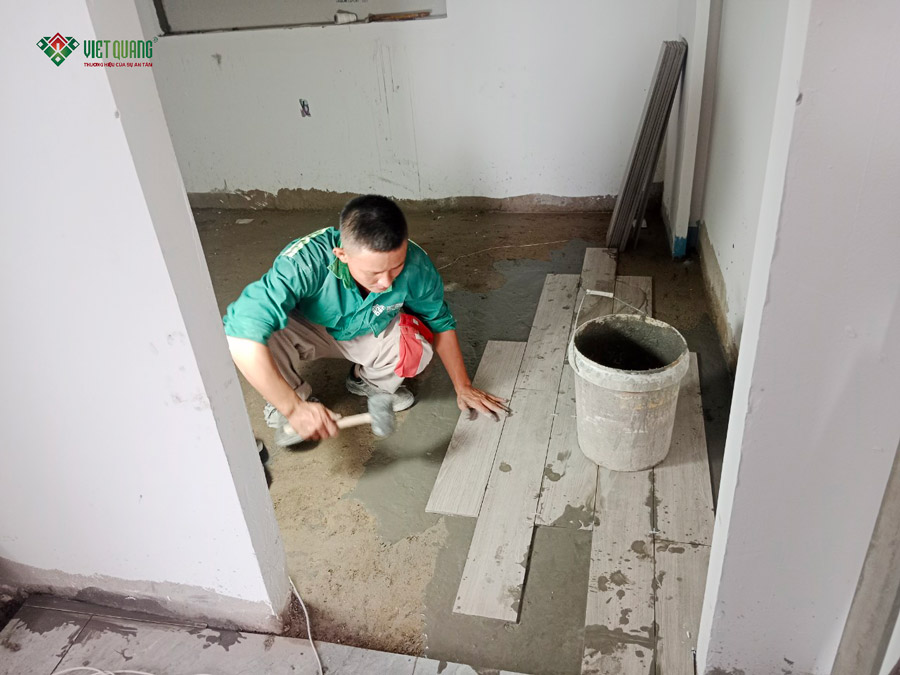

5. Hình ảnh thi công hoàn thiện nhà ở

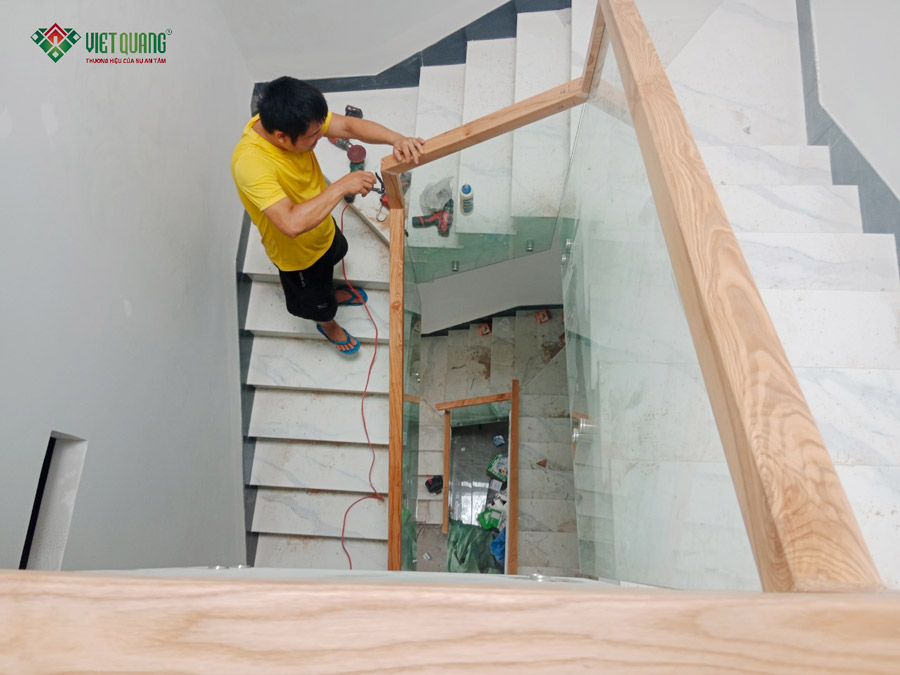

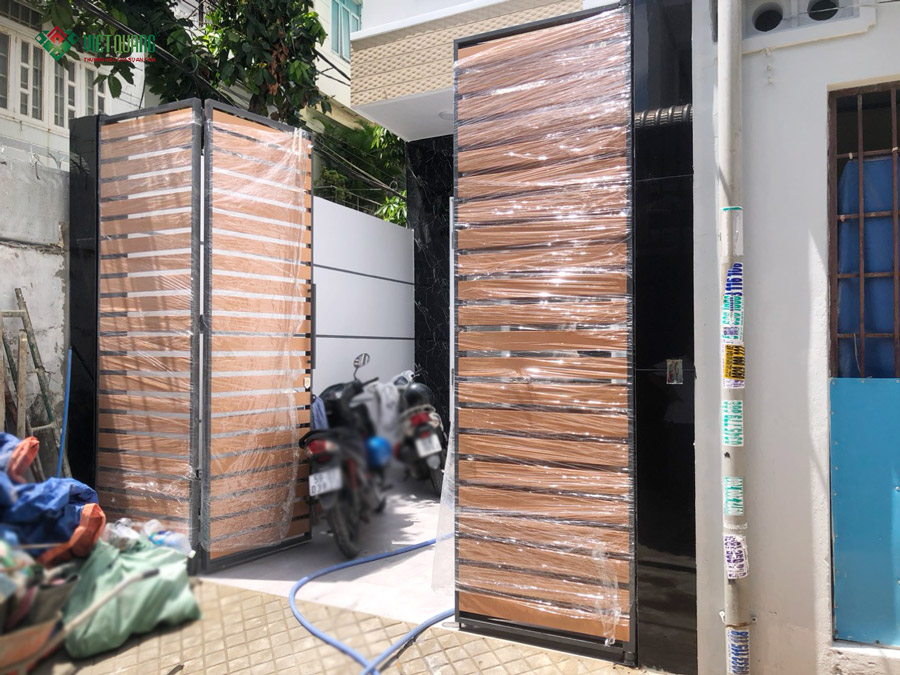

Giai đoạn hoàn thiện được thực hiện bám sát theo bản vẽ phối cảnh 3D để công trình thực tế đạt đúng mong muốn của gia đình anh Vũ. Trong quá trình thi công, Việt Quang Group thường xuyên cập nhật tiến độ, báo cáo từng hạng mục và xin ý kiến gia chủ sau mỗi công tác quan trọng để đảm bảo chất lượng và mức độ hài lòng cao nhất.
6. Hình ảnh bàn giao ngôi nhà
Sau 120 ngày thi công, công trình nhà 3 tầng 310m² của gia đình anh Vũ tại Quận Gò Vấp hoàn thiện và được bàn giao đưa vào sử dụng. Ngôi nhà gồm: phòng khách, bếp, phòng sinh hoạt chung, 03 phòng ngủ, 03 WC, đảm bảo đầy đủ công năng cho gia đình. Việt Quang Group kính chúc gia đình anh Vũ luôn vui vẻ, hạnh phúc và tạo thật nhiều kỷ niệm đẹp trong tổ ấm mới.
